ll Progetto in Sintesi
Obiettivo: Completare la realizzazione di alcune infrastrutture scolastiche della
Down Hill Pre & Primary School nel villaggio di Sota in Tanzania.
Importo necessario: 4.300 euro
Missione: Masonga
Referente locale: Sospeter Js. Mirambo
Il Contesto
La
Down Hill Pre & Primary School è stata fondata nel 2014 da Mr. Sospeter Jr. Mirando, maestro di scuola elementare, con l'obiettivo di offrire formazione di qualità ed a costi accessibili ai bimbi di Sota in Tanzania, villaggio di pescatori a una decina di km dalla
Missione di Masonga.
A livello infrastrutturale al momento è dotata di 8 aule, una destinata agli alunni della classe Preprimary (il nostro asilo) e 7 a quelli di ciascuna classe della Primary (la nostra scuola elementare), una sala mensa/riunioni oltre agli uffici, ed ai servizi igienici.

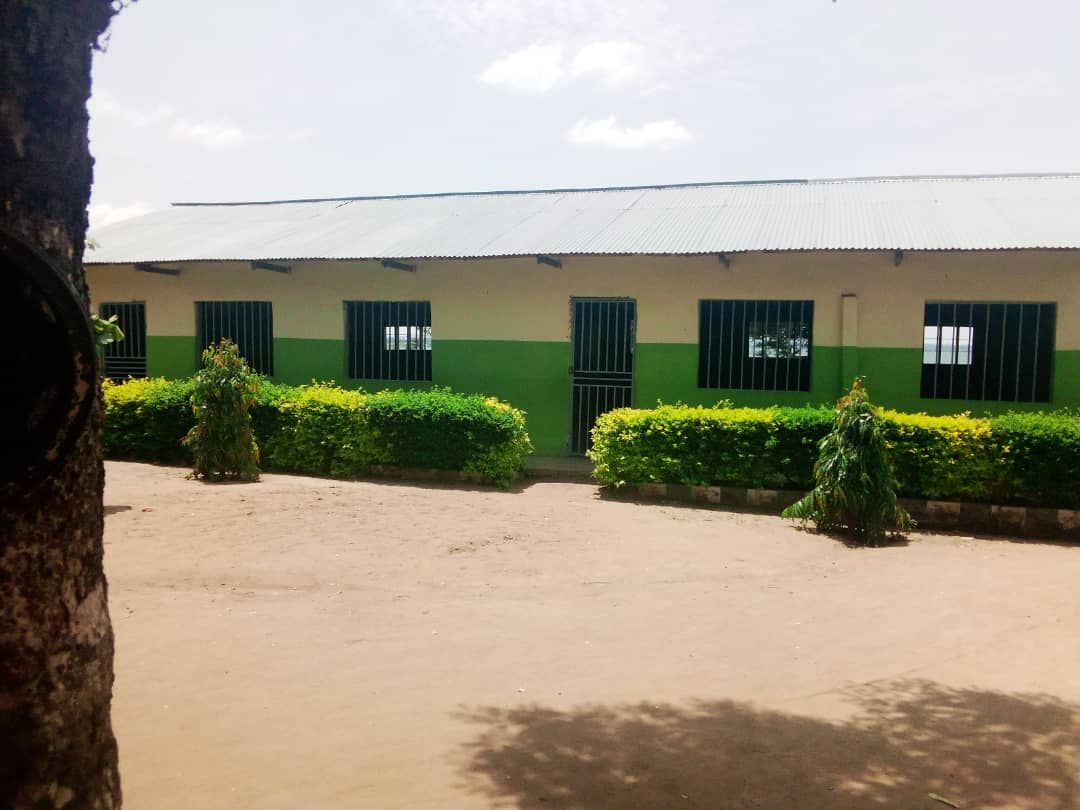

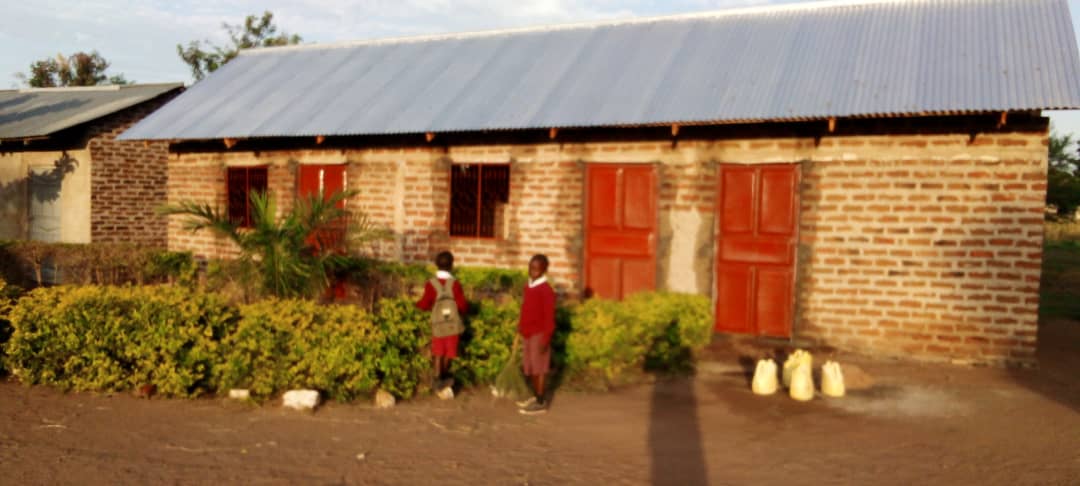

Guardando le immagini esterne appaiono strutture ben curate e rifinite e questo perchè, con lungimiranza, è stata data priorità alle finiture esterne per evitare il rapido degrado che possono causare le intemperie.

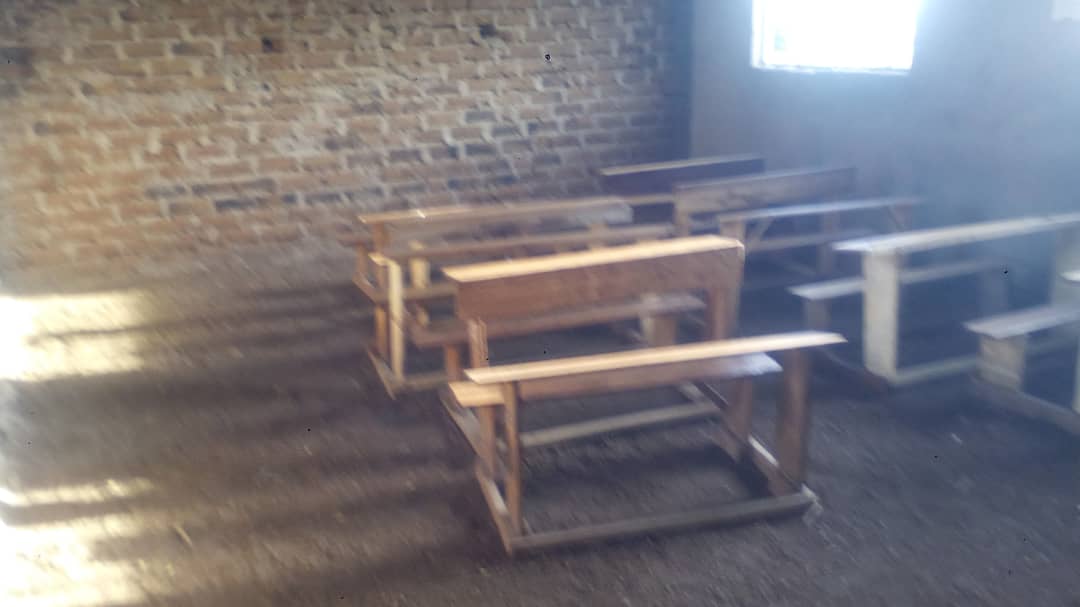

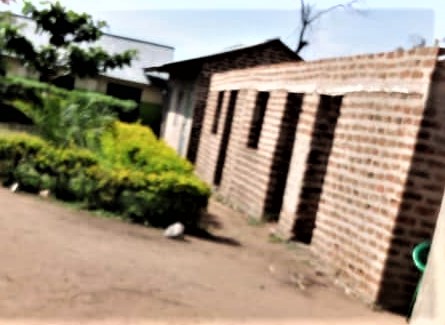

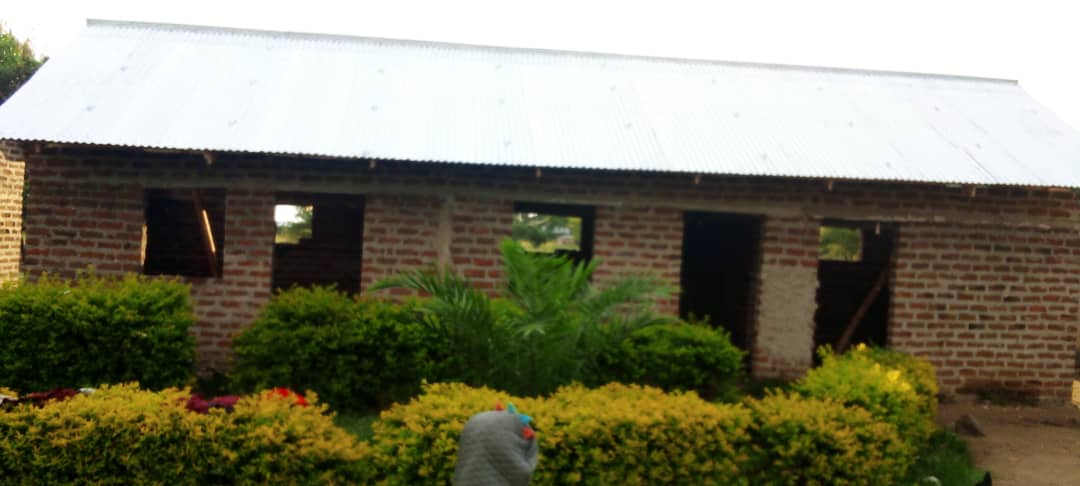

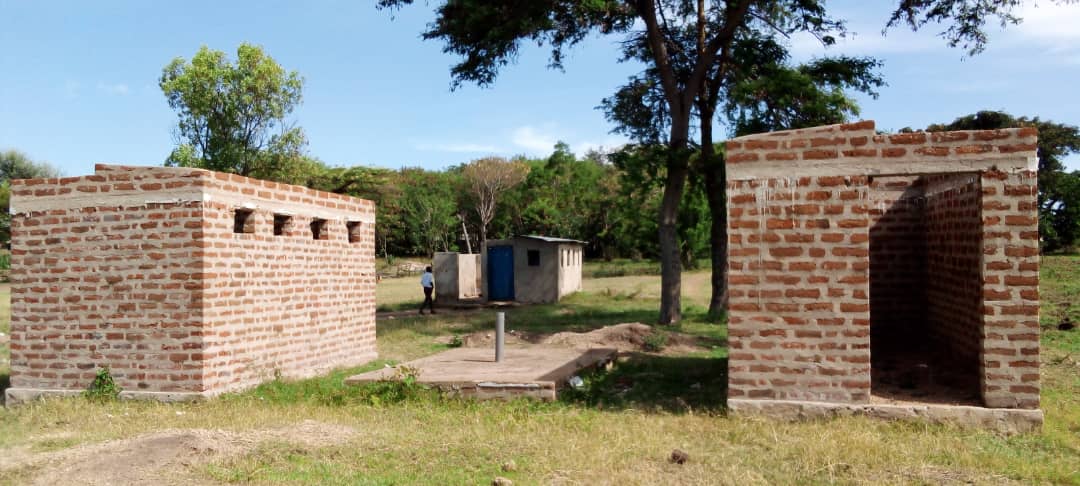

In realtà alcune aule hanno i pavimenti da completare, le pareti allo stato grezzo o addirittura non intonacate, alcuni uffici e servizi igienici sono da completare (senza tetto e con muri allo stato grezzo).
Gli Interventi
Con questo progetto si intende provvedere al completamento delle strutture esistenti offrendo agli alunni ed agli insegnanti un ambiente di studio e d lavoro più confortevole.
La stima delle risorse economiche necessarie per realizzare il progetto è di
4.300 euro.
Gli interventi previsti sono
(tra parentesi la stima del costo):
-
Realizzazione pavimento e completamento intonaco di 2 aule (400 euro)
-
Completamento degli uffici (1.900 euro complessivi)
-
tetto (1.000 euro)
-
intonaco e pavimenti (500 euro)
-
serramenti (400 euro)
-
Completamento de servizi igienici (900 euro complessivi)
-
tetto (400 euro)
-
intonaco e pavimenti (250 euro)
-
serramenti (250 euro)
-
Tinteggiatura di tutti i locali nuovi ed esistenti (1.100 euro)
Gli interventi saranno realizzati facendo ricorso a manodopera locale e materiali acquistati in loco.
Il tempo previsto per il completamento delle opere è di circa 6 mesi dalla disponibilità dei fondi necessari.
Questo intervento sarà realizzato in ricordo di Paola che aveva scoperto recentemente la passione per l'insegnamento, come maestra di scuola elementare. |
L'avanzamento
15 aprile 2022
In seguito alla richiesta della scuola è stato avviato il progetto con l'analisi di dettaglio delle esigenze.
|
26 aprile 2022

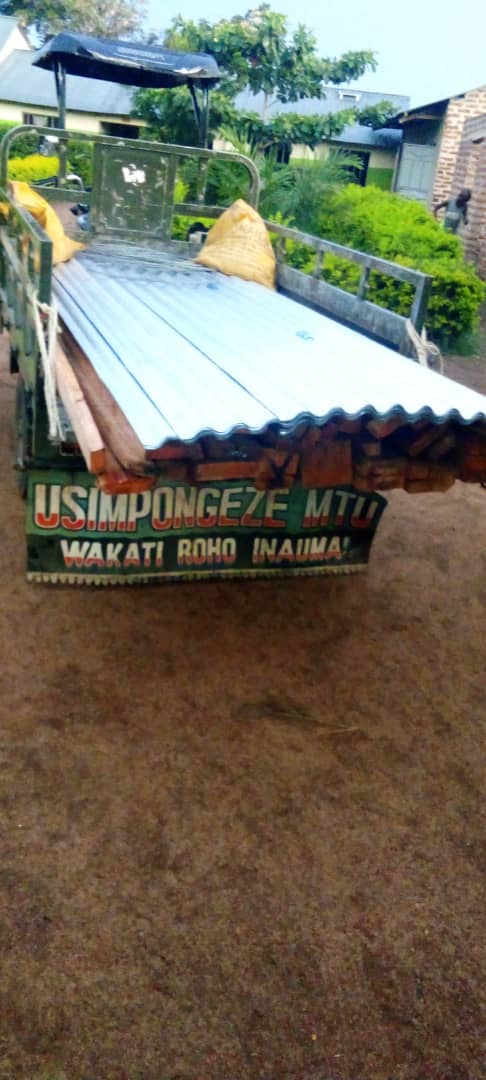

Consegnati i materali per la costruzione dei tetti.
|
27 aprile 2022

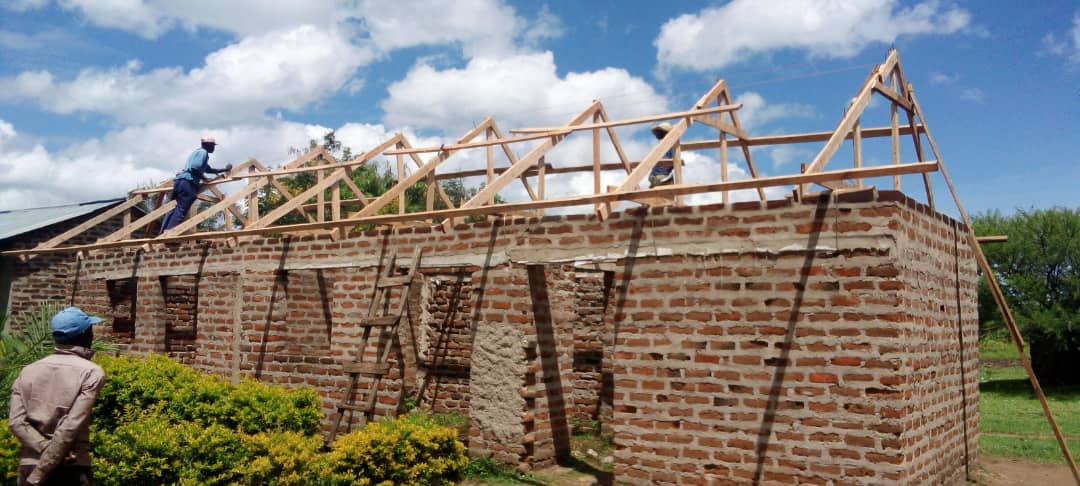

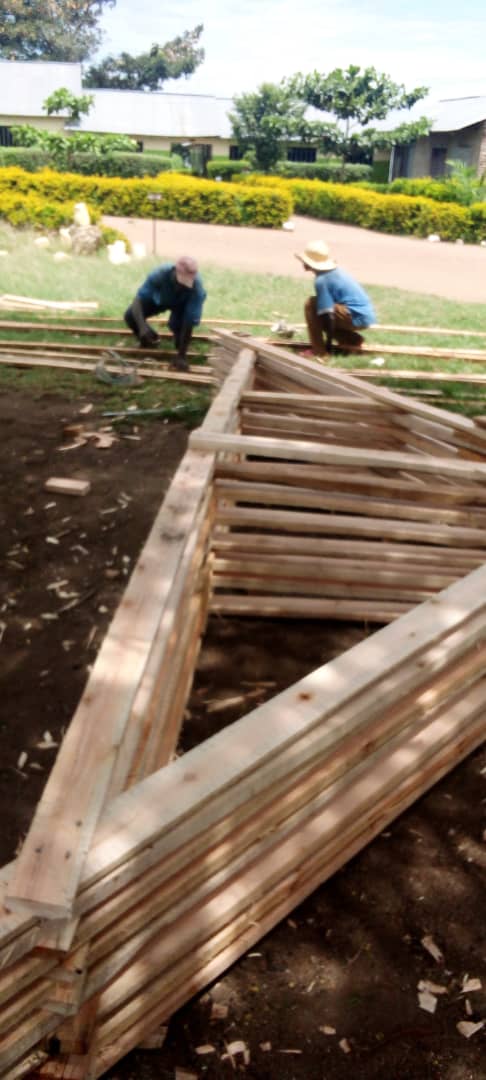

Iniziati i lavori: vengono costruite le capriate.
|

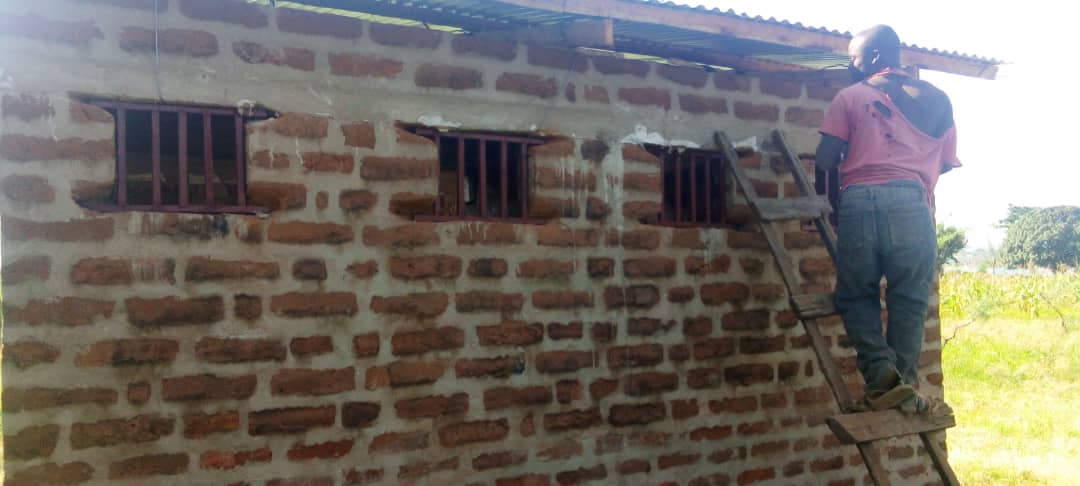

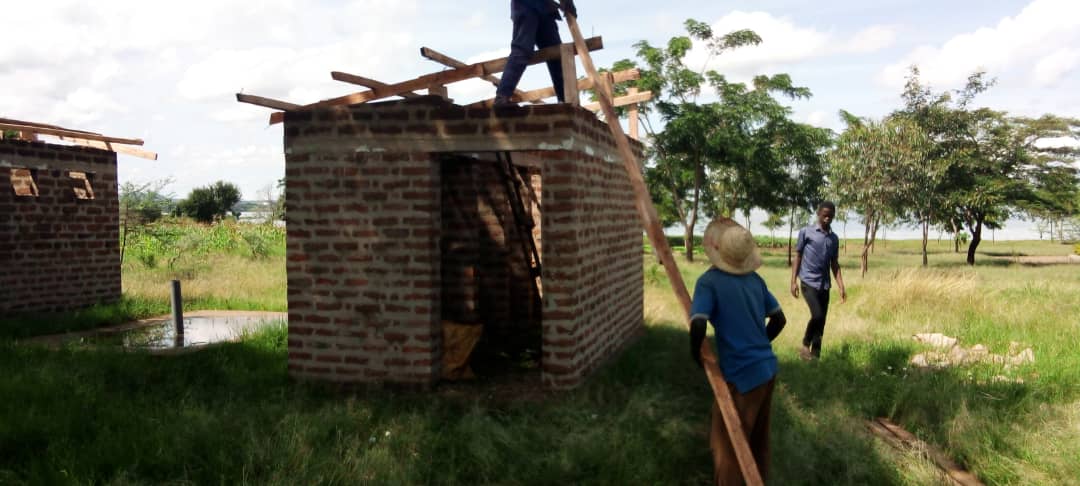

28 aprile 2022

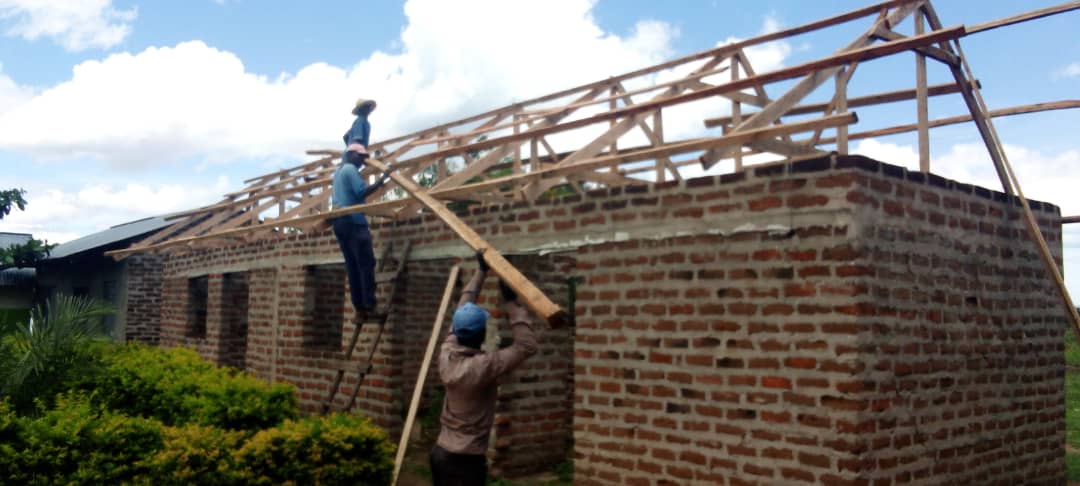

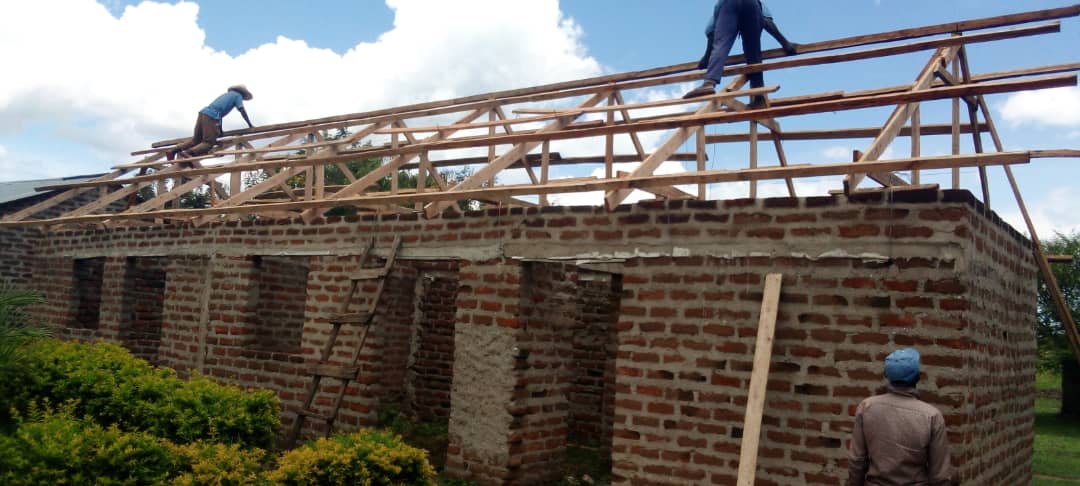

Realizzazione dela struttura del tetto per i nuovi uffici.
|
30 aprile 2022

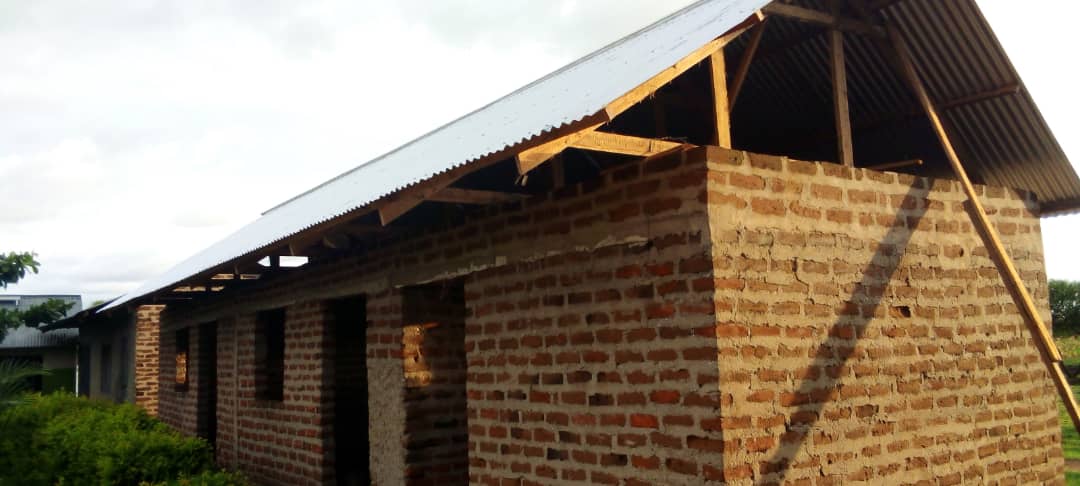

La costruzione del tetto dei nuovi uffici è terminata.
|

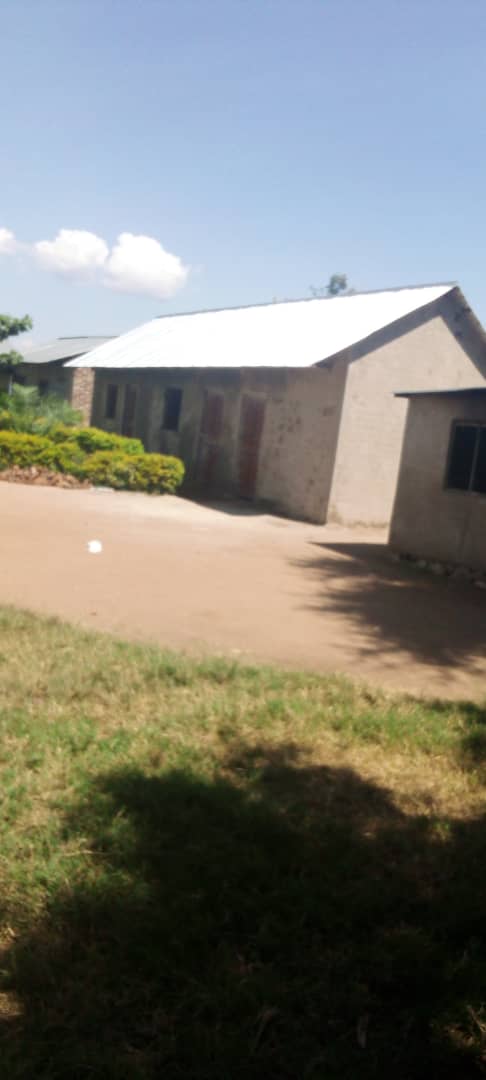

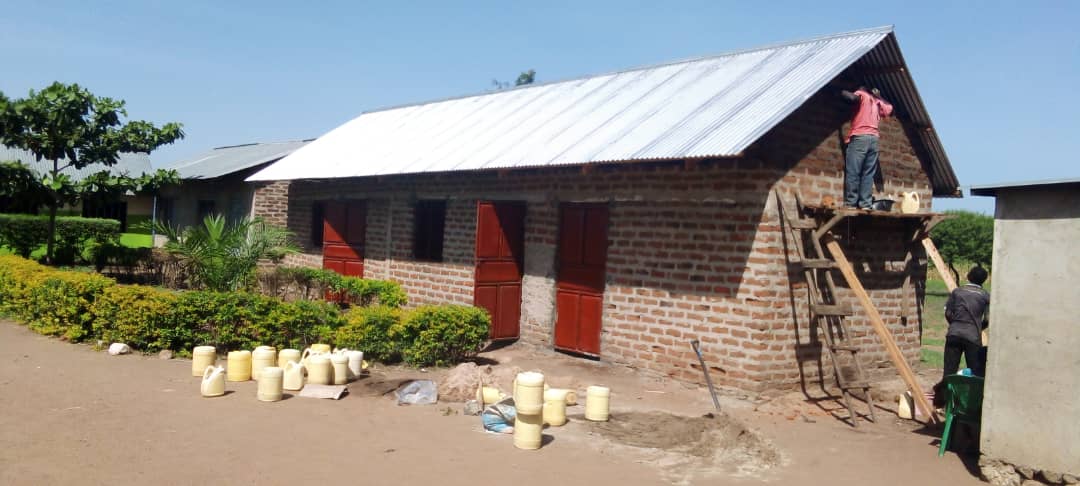

1 maggio 2022

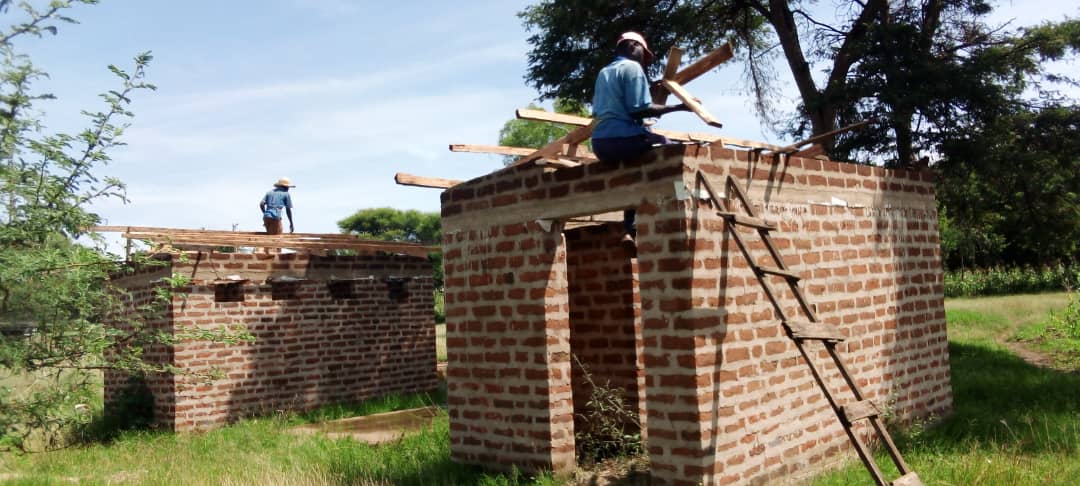

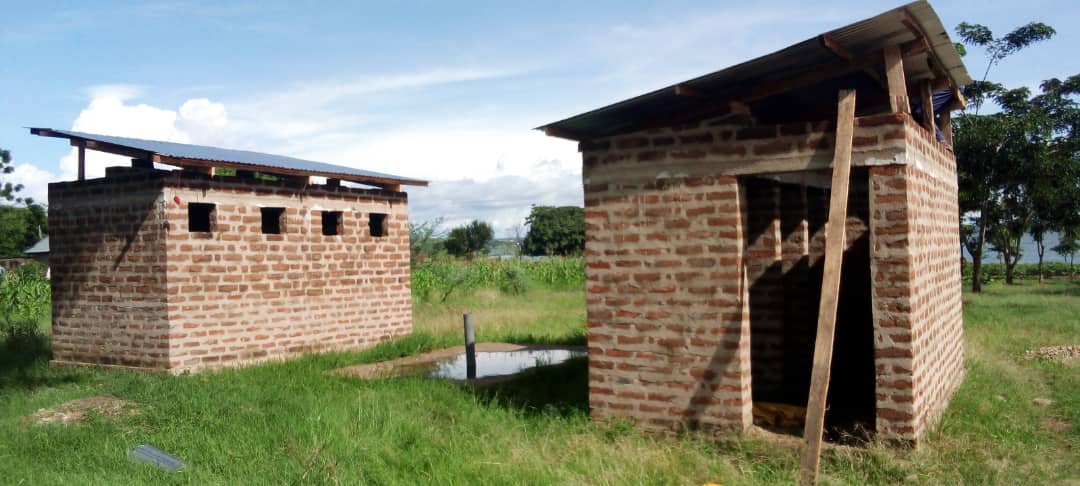

Avviati i lavori per i tetti dei servizi igienici.
|
2 maggio 2022
Con il completamento dei tetti dei servizi igienici si è conclusa la prima fase del progetto.
|
5 maggio 2022
Il ringraziamento degli studenti per la conclusione della prima fase del progetto.
|
5 maggio 2022
Il ringraziamento degli studenti per la conclusione della prima fase del progetto.
|
10 maggio 2022

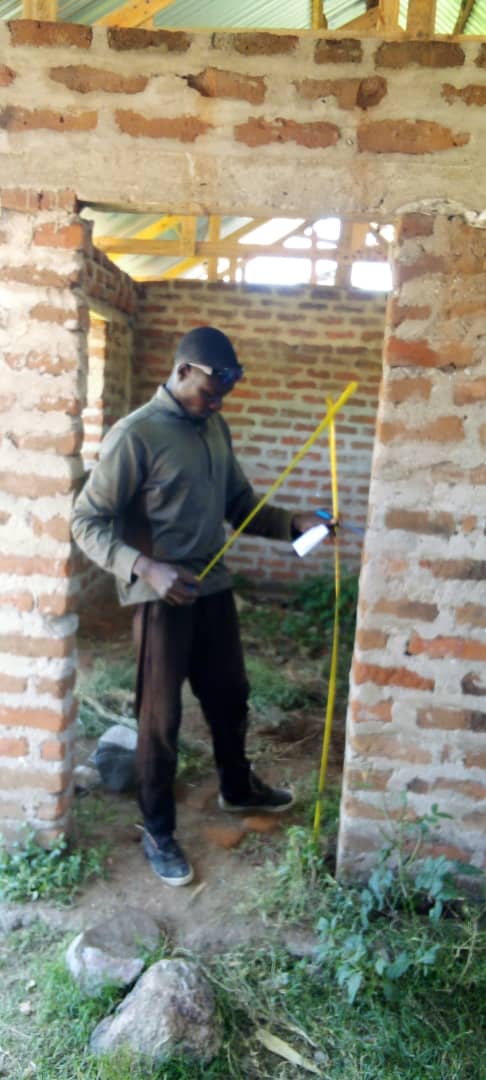

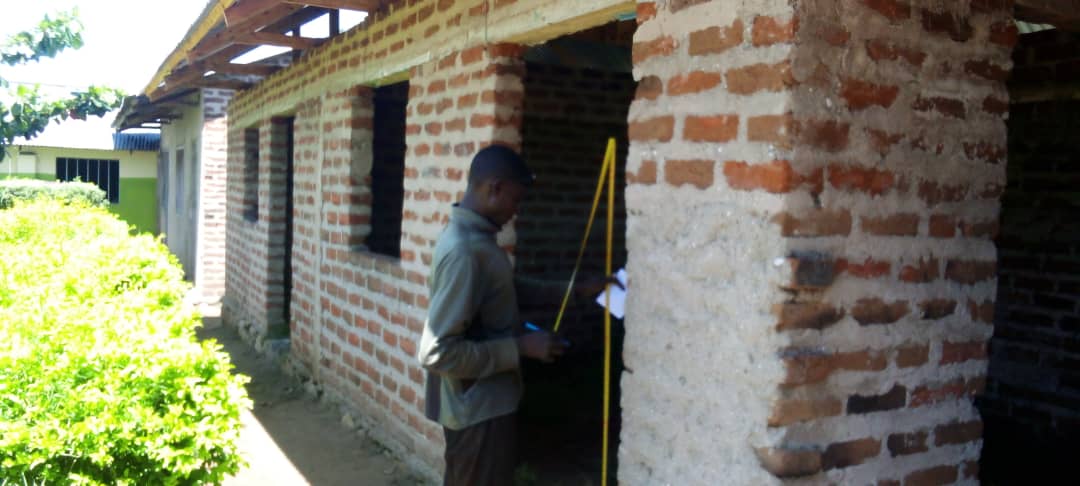

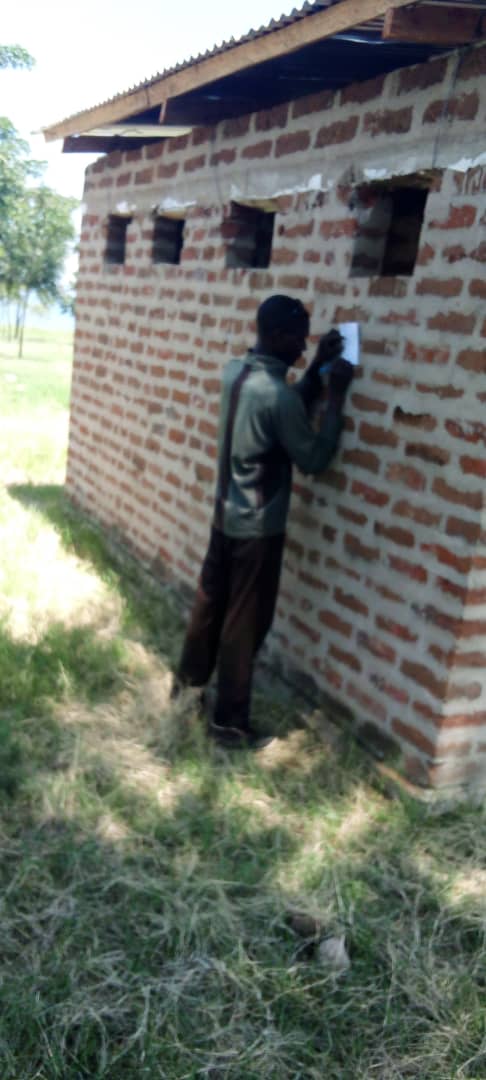

Il rilievo delle misure per la costruzione degli infissi.
|
12 maggio 2022

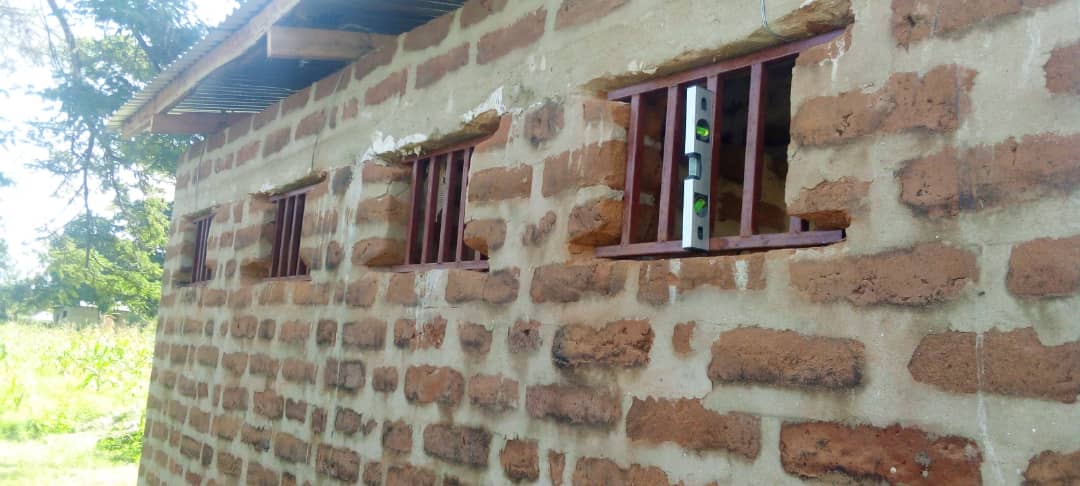

La realizzazione dei serramenti.
|

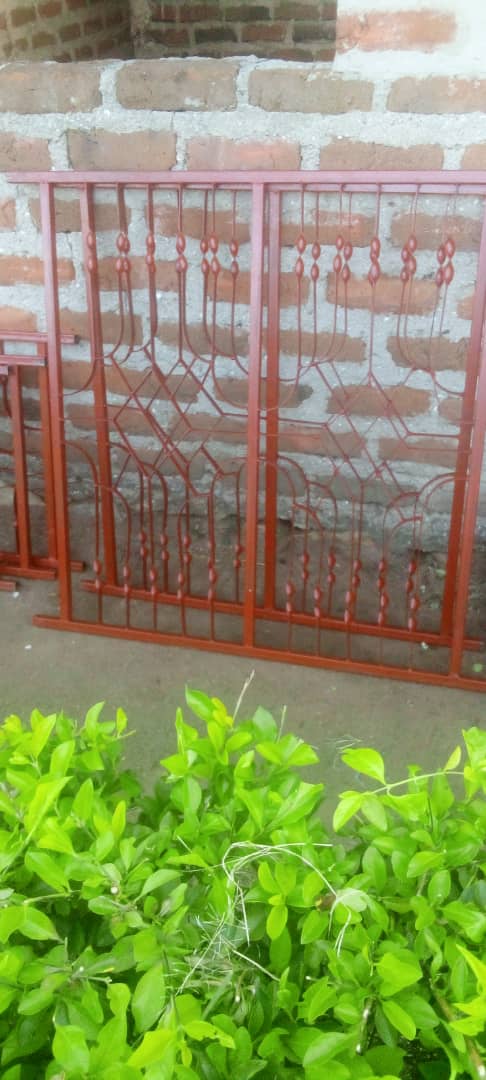

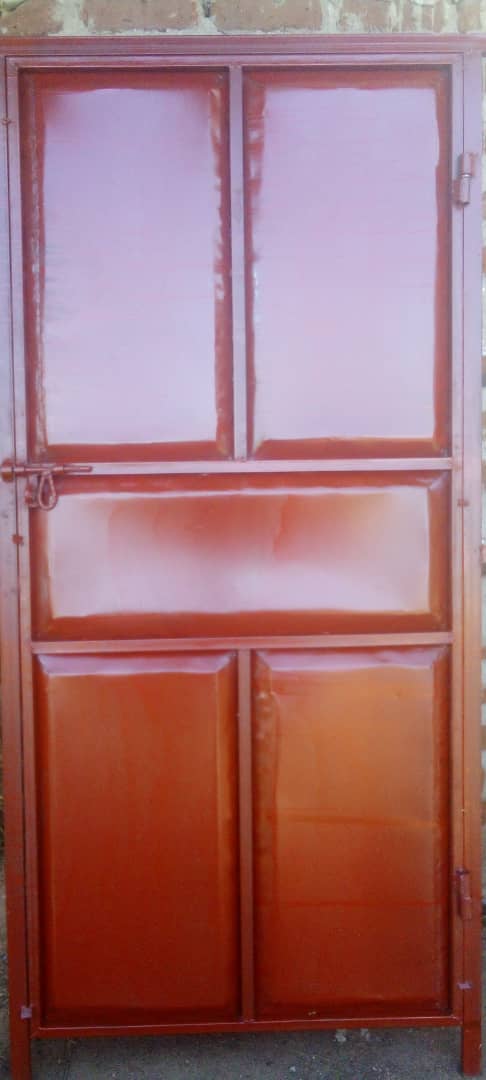

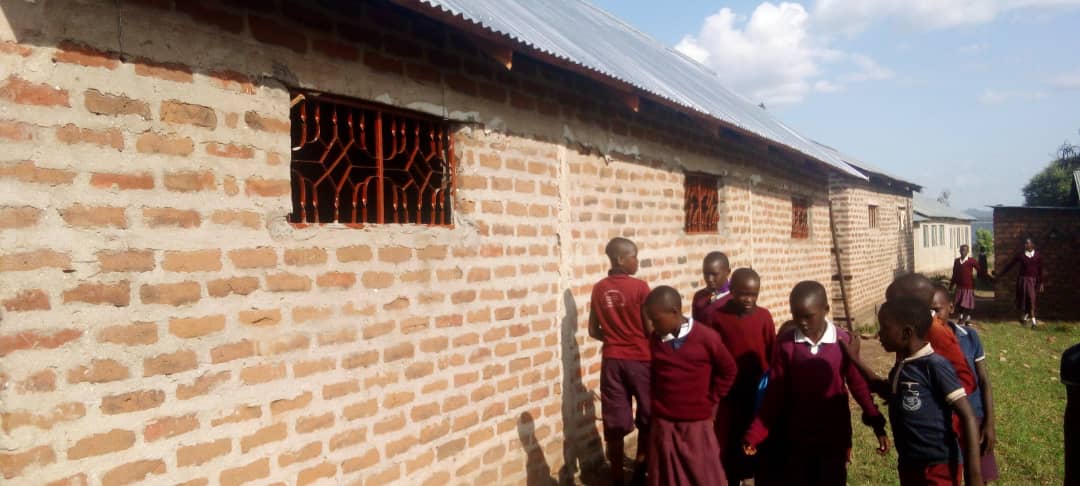

14 maggio 2022

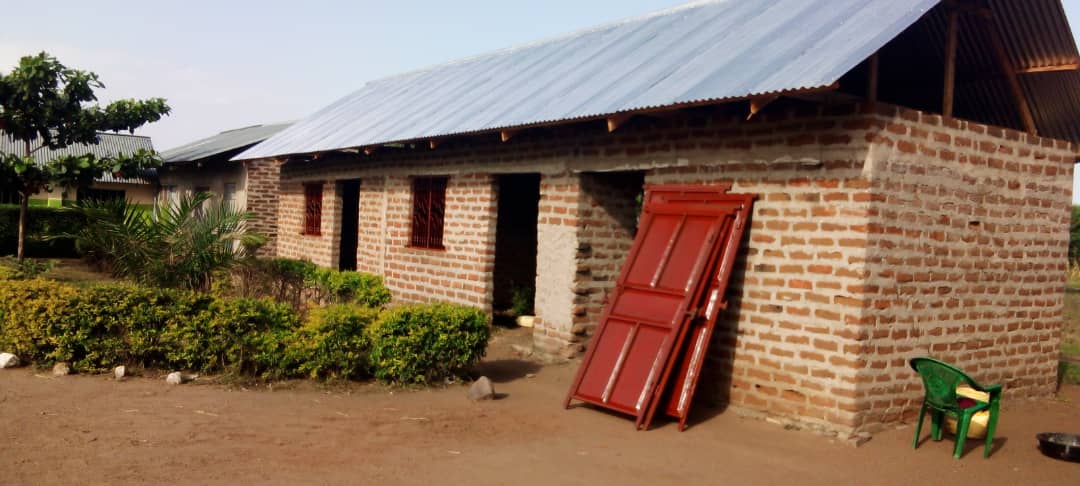

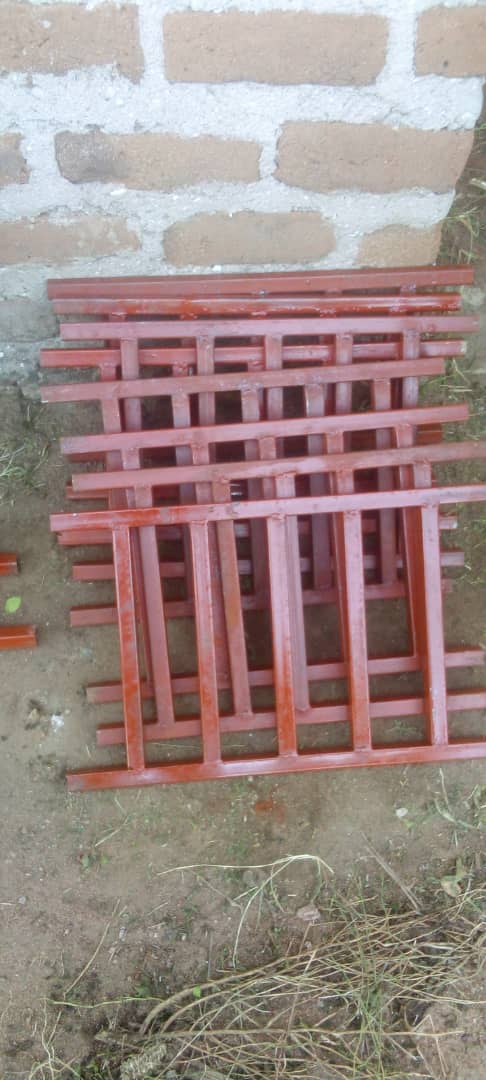

Consegnati i serramenti in ferro.
|
16 maggio 2022

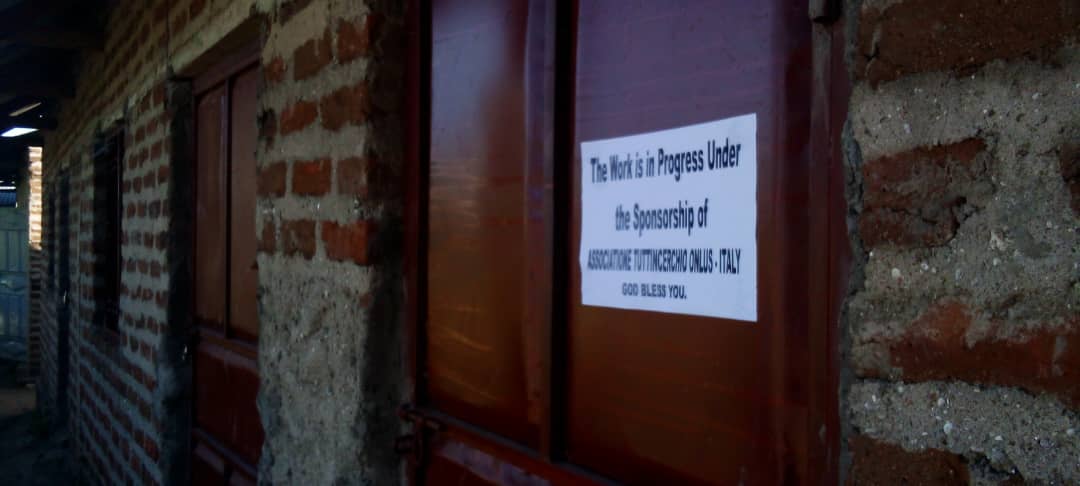

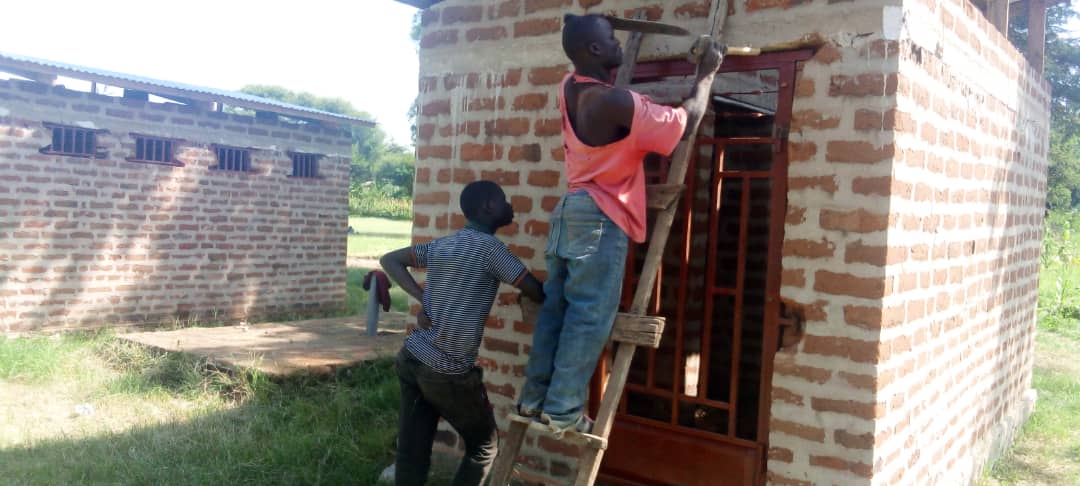

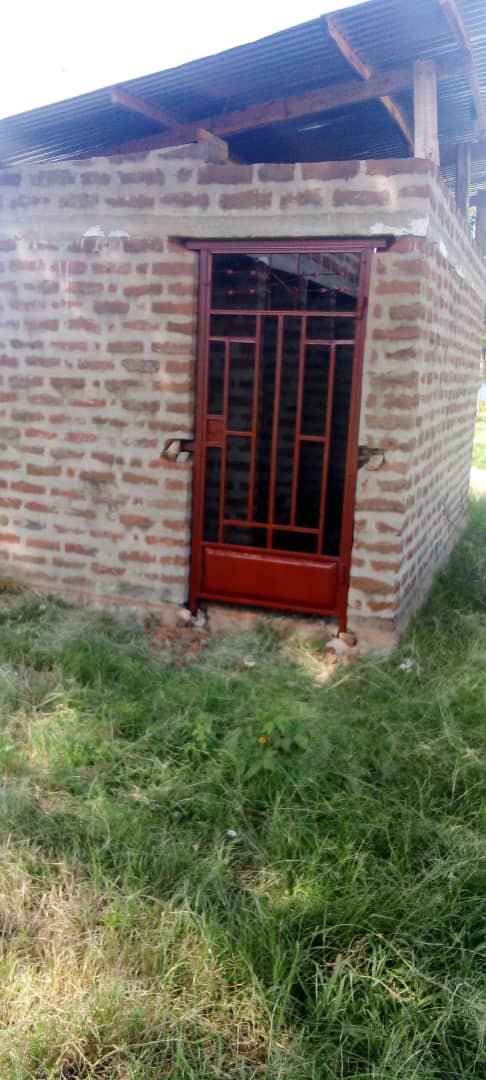

L'installazione dei serramenti in ferro degli uffici.
|
18 maggio 2022
L'installazione dei serramenti in ferro degli uffici è completata.
|
20 maggio 2022

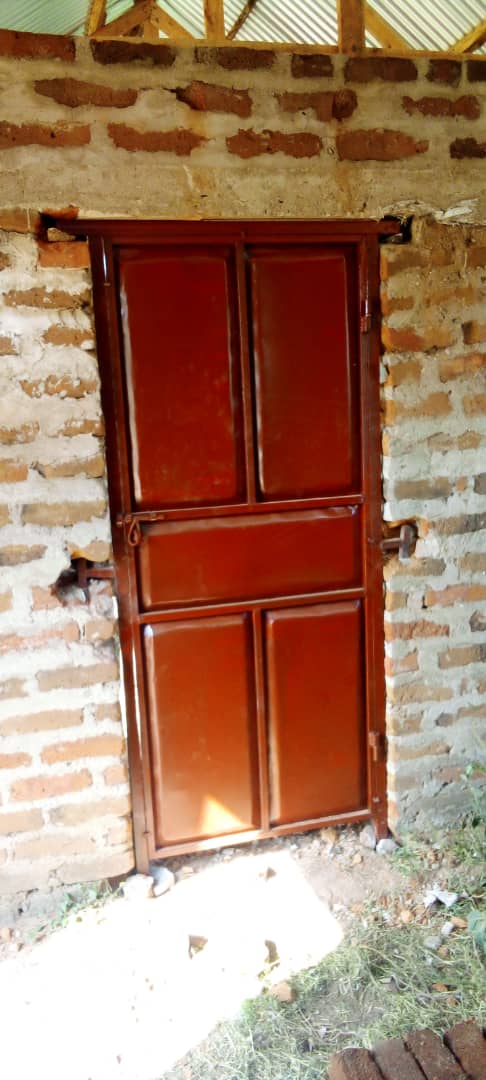

L'installazione dei serramenti in ferro dei servizi igienici.
|
21 maggio 2022

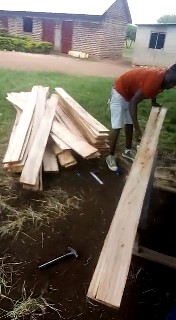

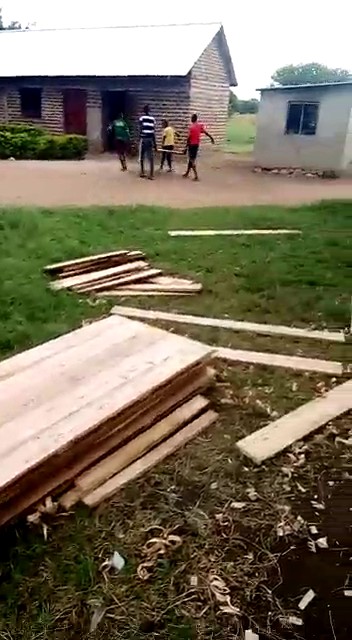

La preparazione dei serramenti in legno.
|

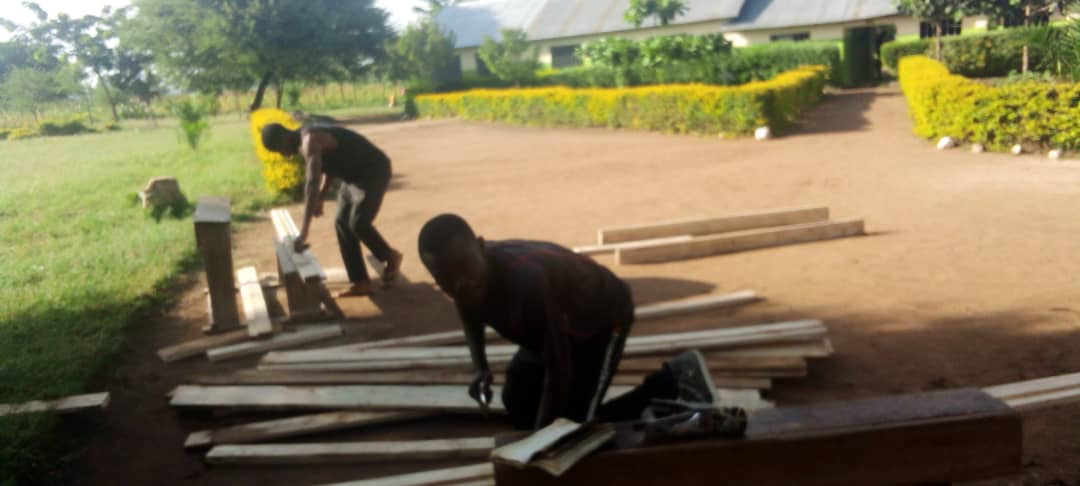

26 maggio 2022

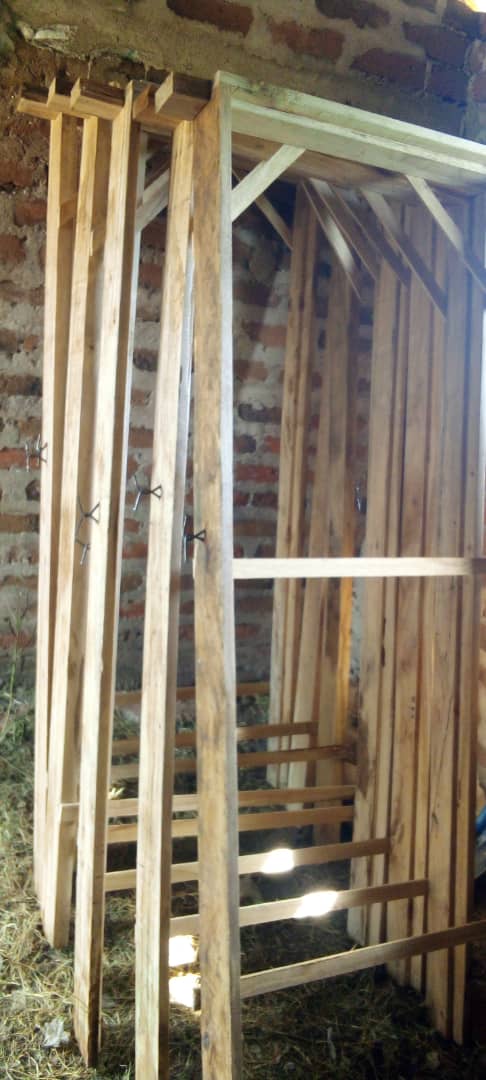

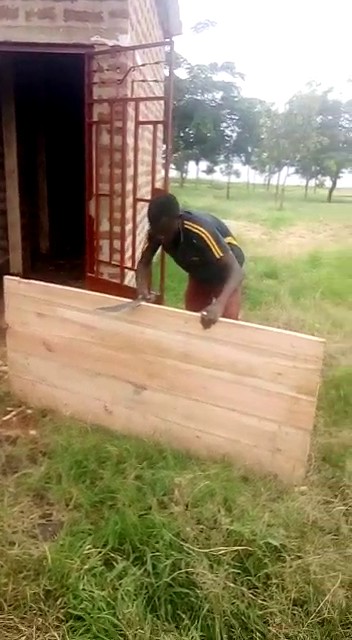

La preparazione dei telai per i serramenti in legno.
|

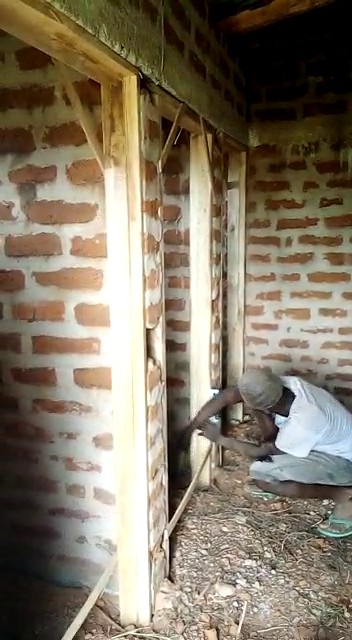

27 maggio 2022
L'installazione dei telai delle porte in legno.
|
28 maggio 2022

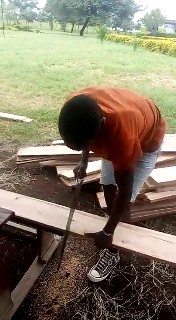

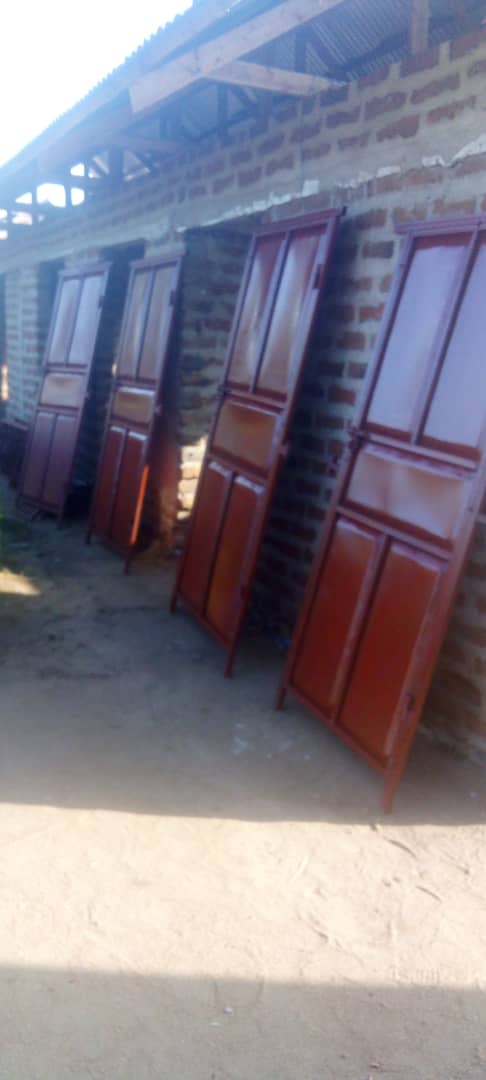

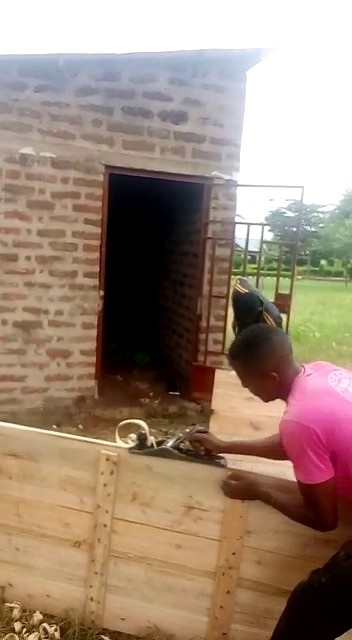

La costruzione delle porte in legno.
|

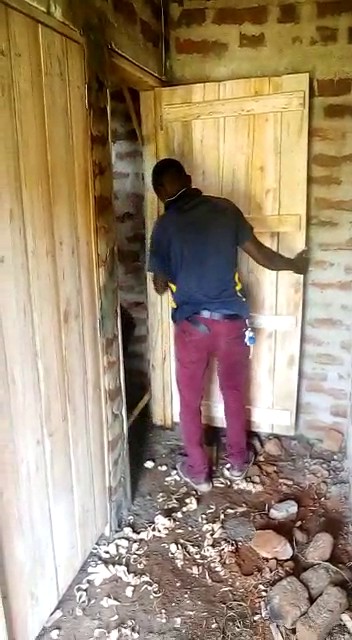

29 maggio 2022

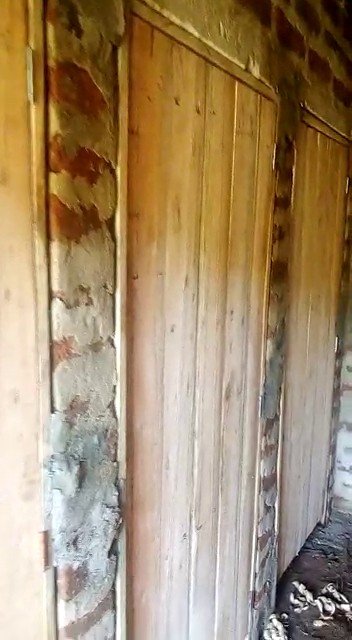

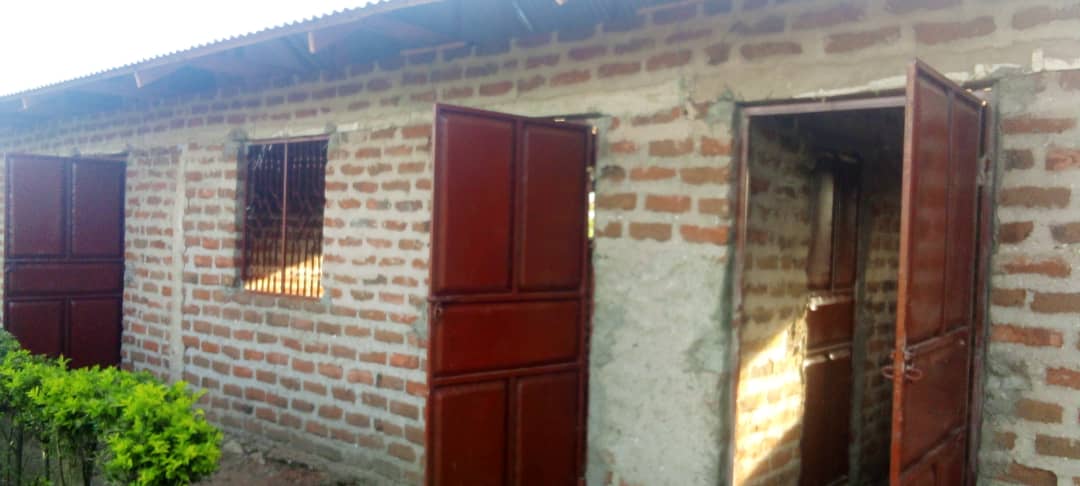

Con la rifinitura ed il montaggio delle porte in legno è stata completata l'installazione dei serramenti.
|

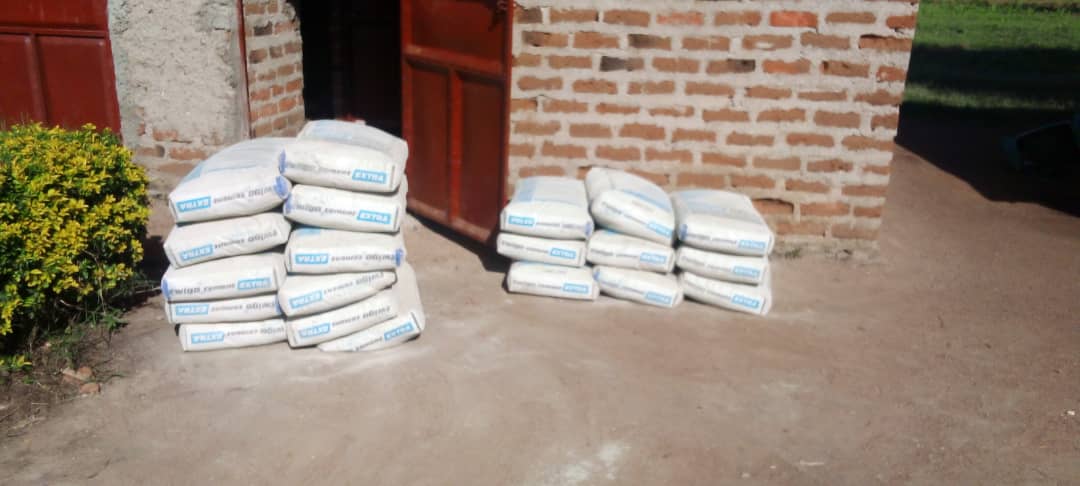

3 giugno 2022

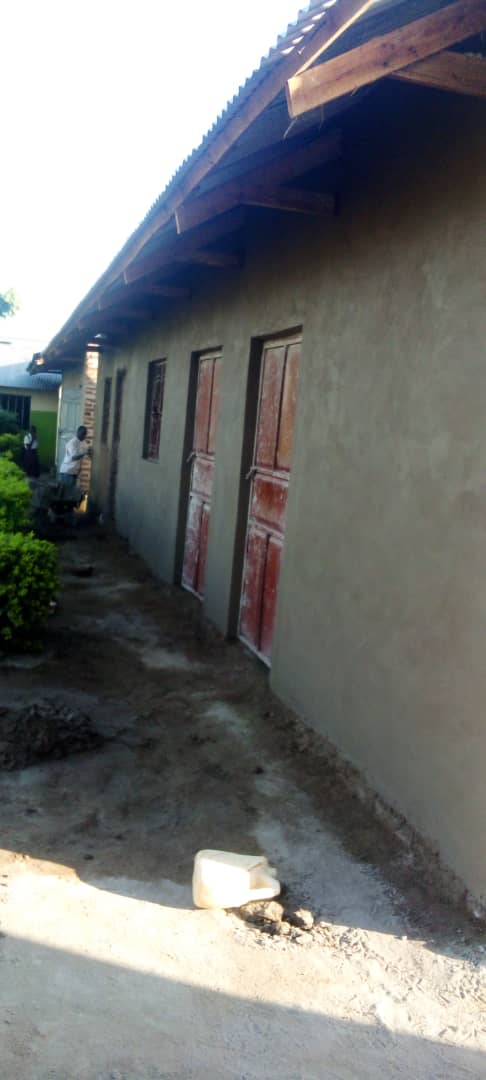

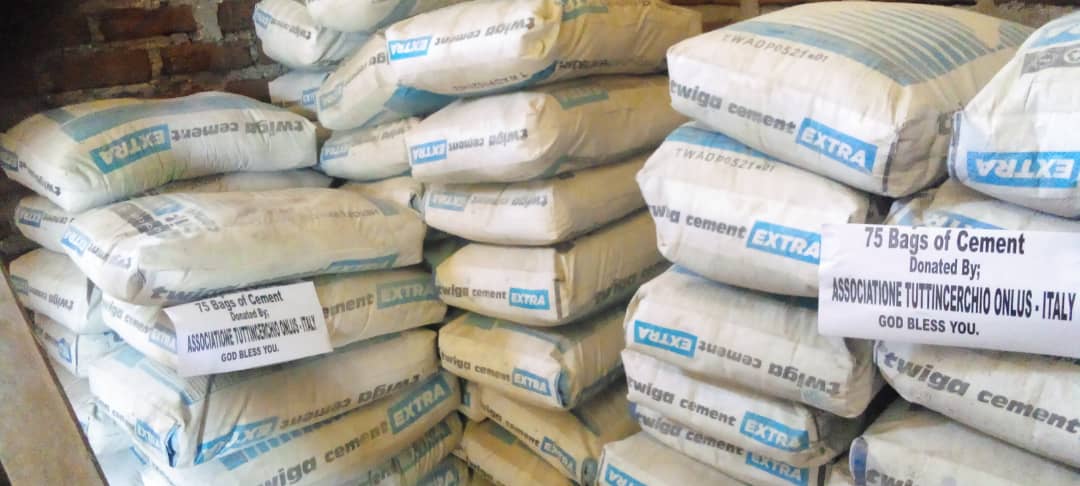

La consegna dei materiali per gli intonaci.
|

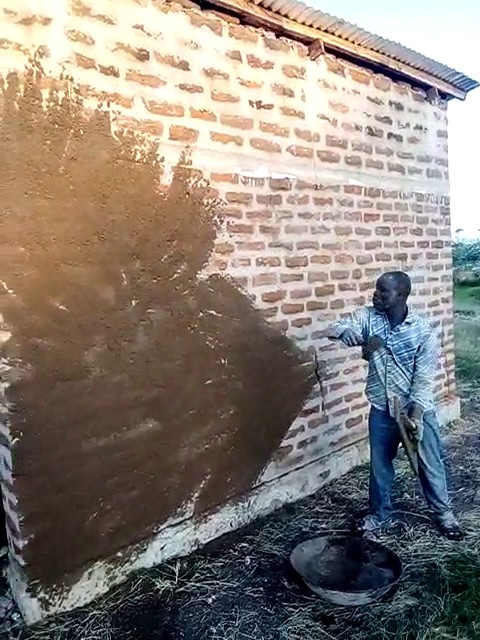

5-6 giugno 2022
Inizia la posa degli intonaci.
|
8-9 giugno 2022

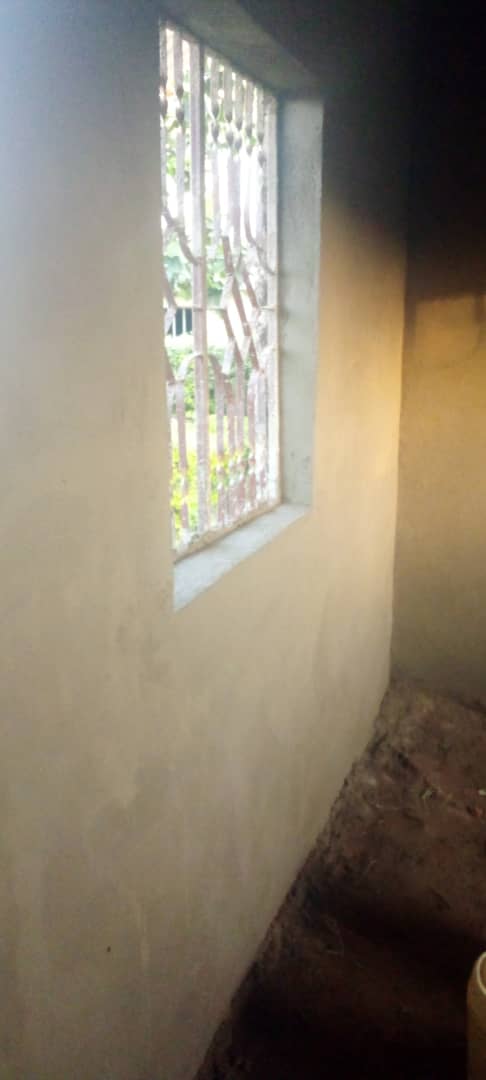

La posa degli intonaci interni ed esterni continua.
|
17 giugno 2022
Gli intonaci esterni degli uffici sono completati.
|

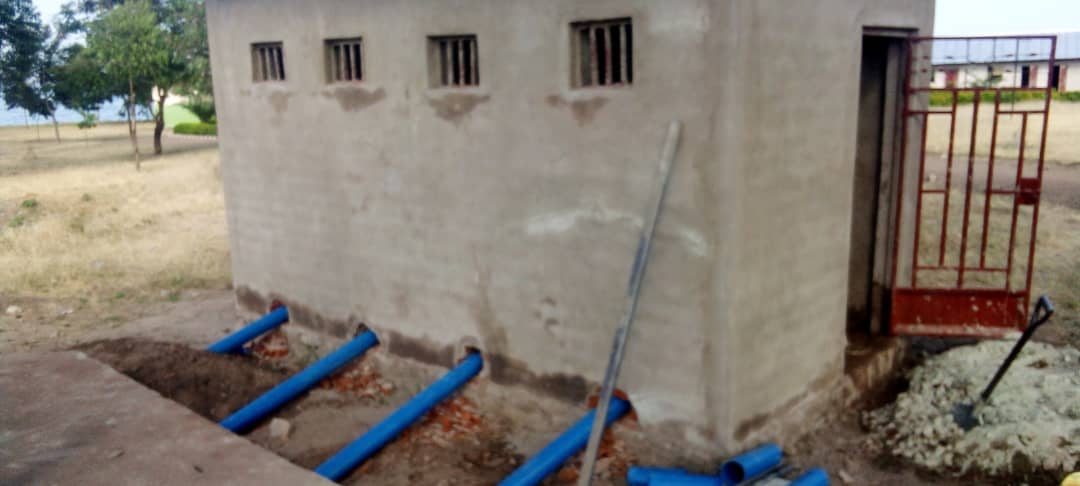

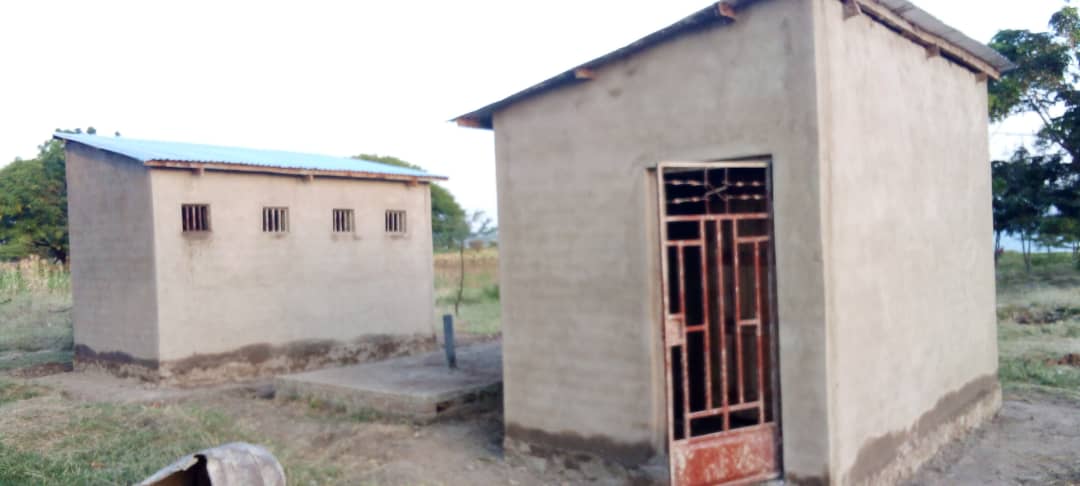

22-30 giugno 2022

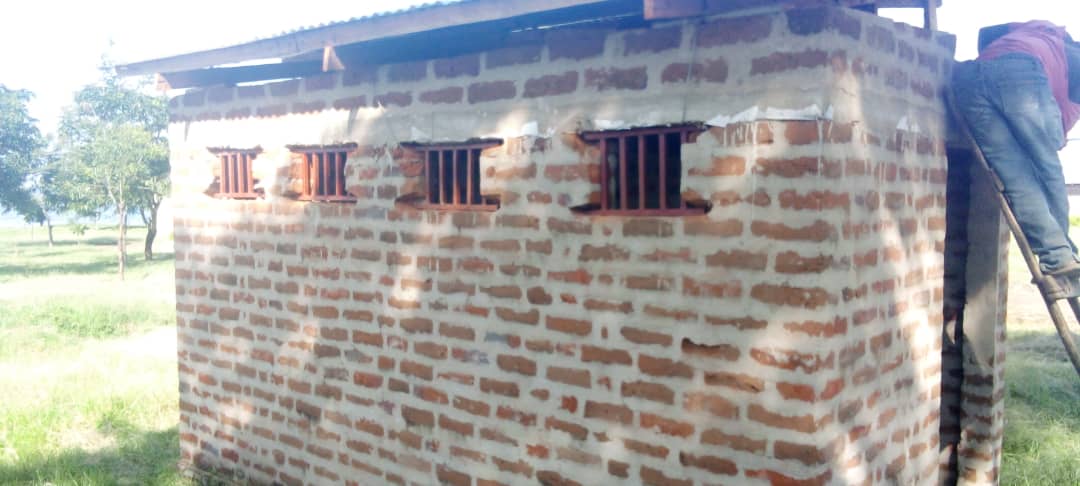

Vengono intonacati i servizi igienici.
|
6 luglio 2022

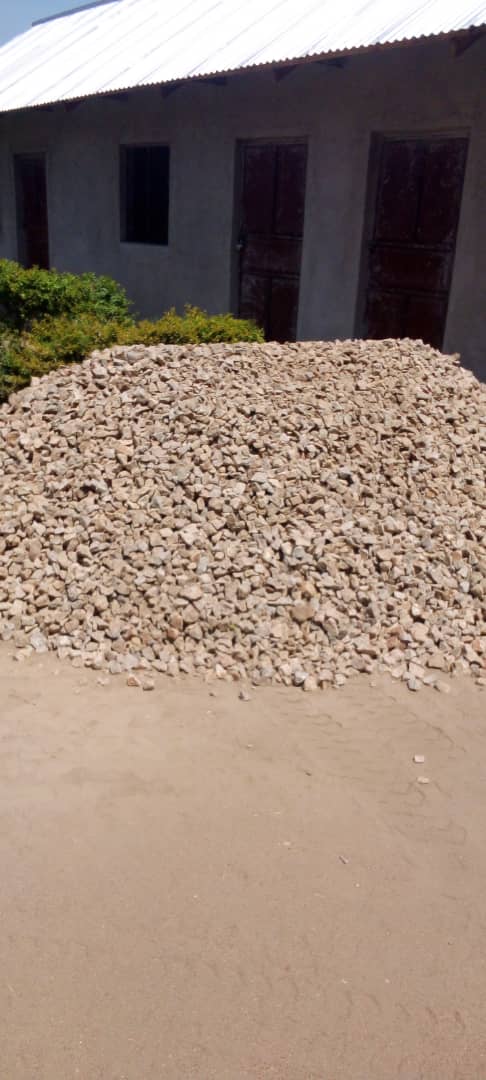

La consegna dei materiali per le pavimentazioni.
|
11-15 luglio 2022

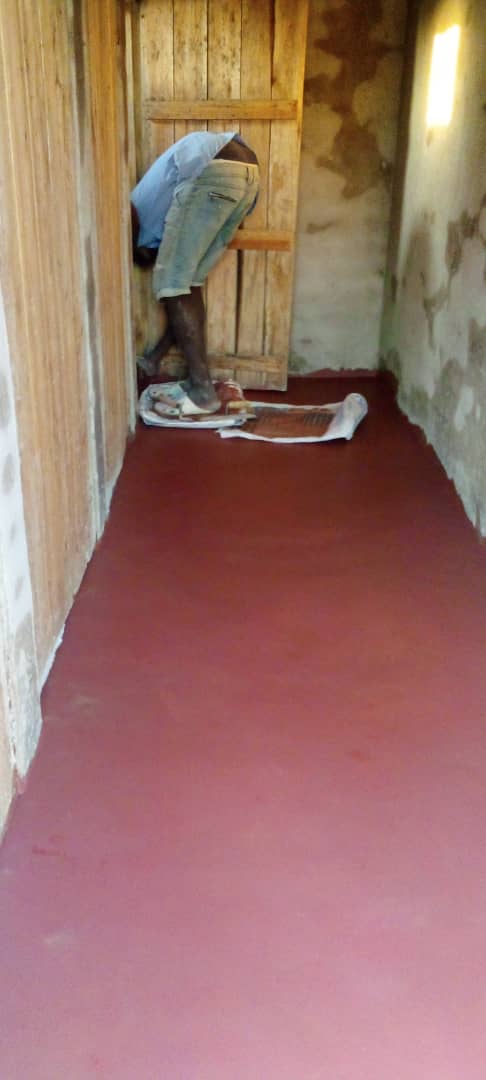

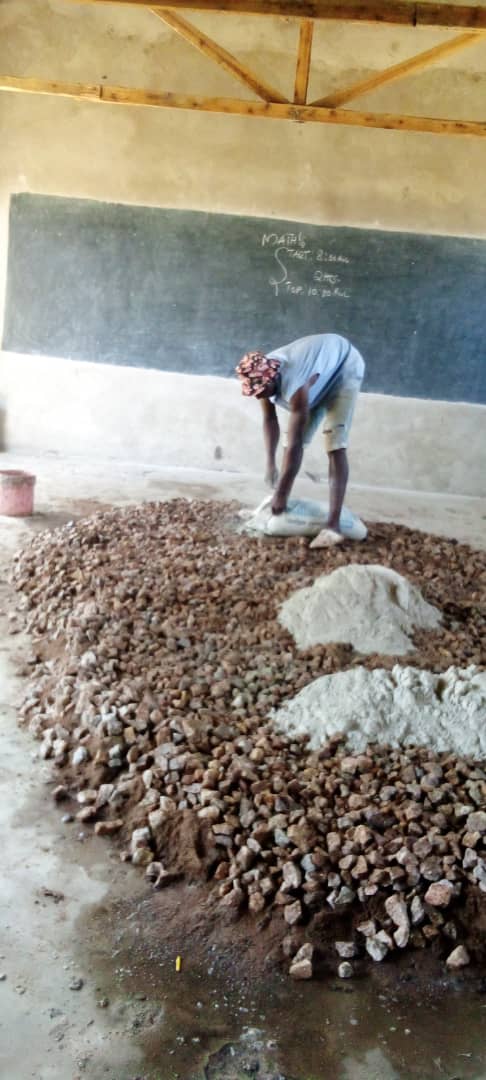

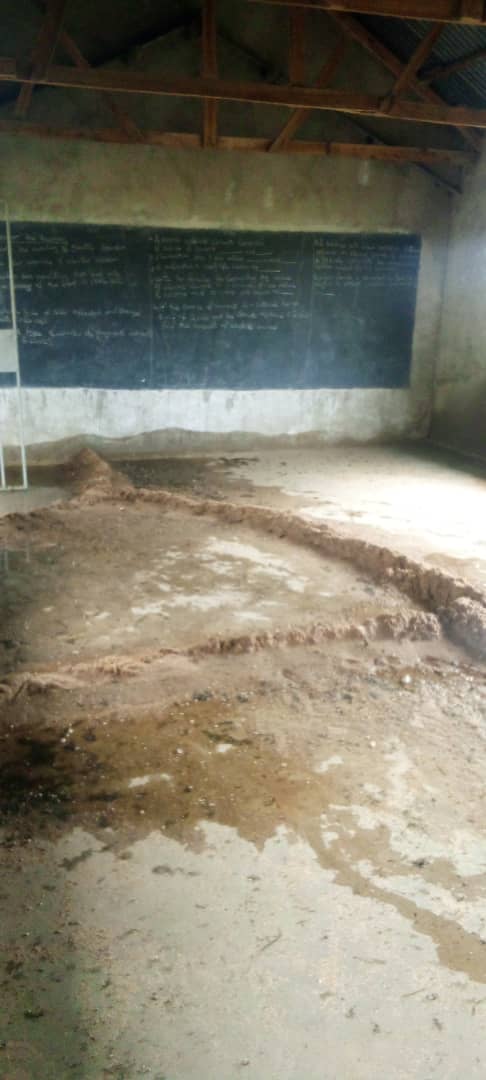

La realizzazione delle pavimentazioni.
|

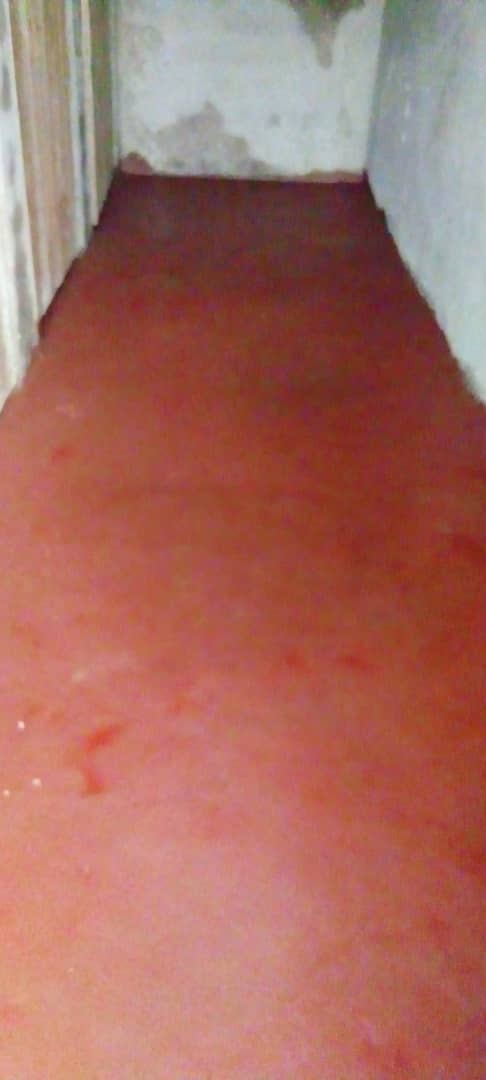

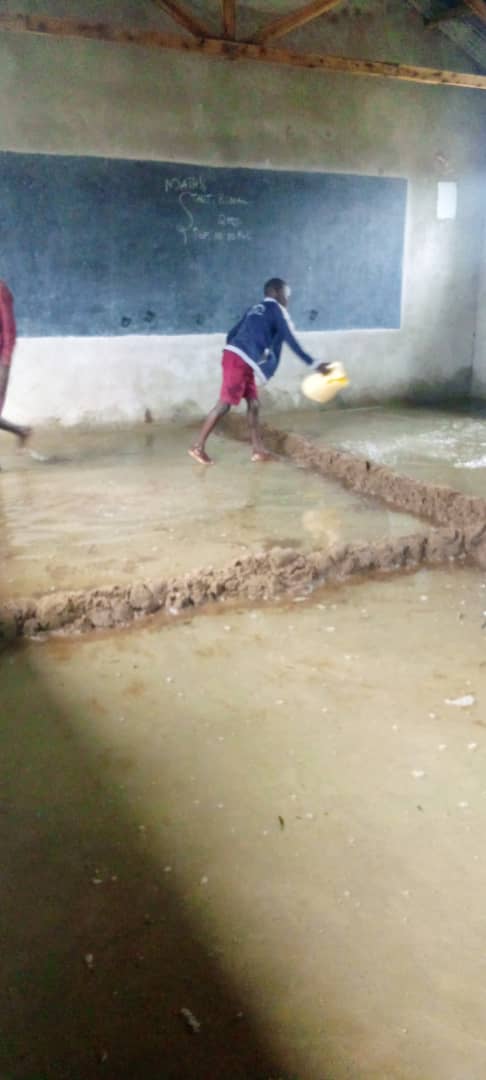

18 luglio 2022
L'allagamento delle pavimentazioni realizzate per evitare il formarsi di crepe.
|
28 luglio 2022

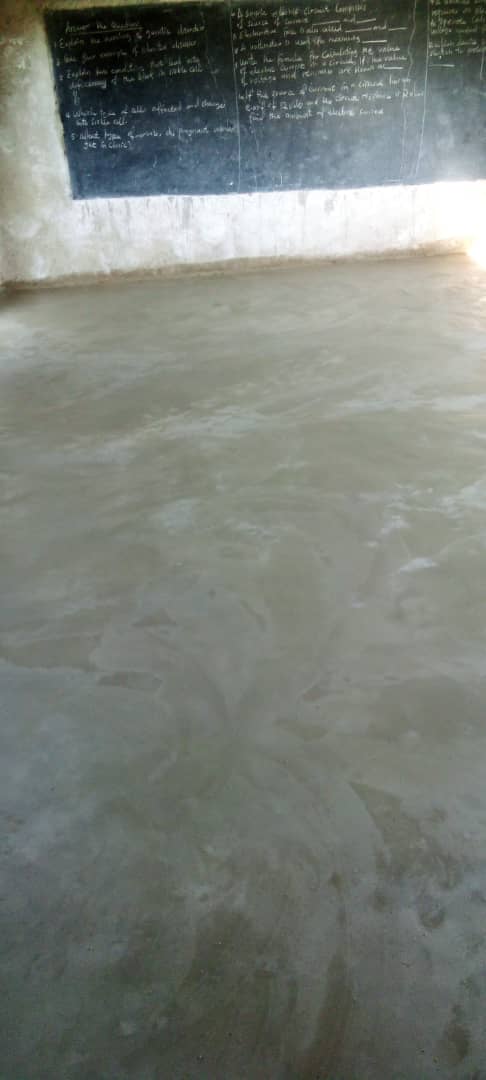

Le pavimentazioni sono terminate.
|

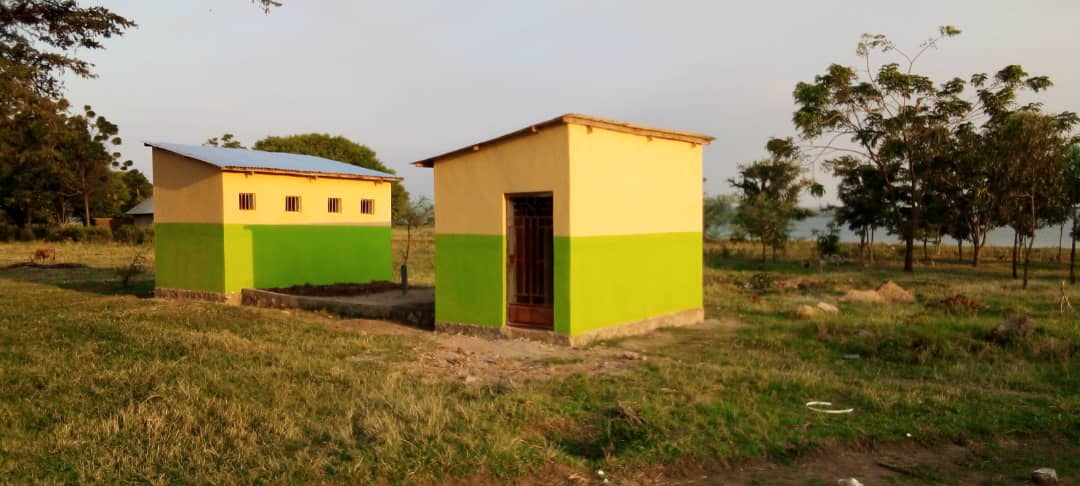

3-19 agosto 2022

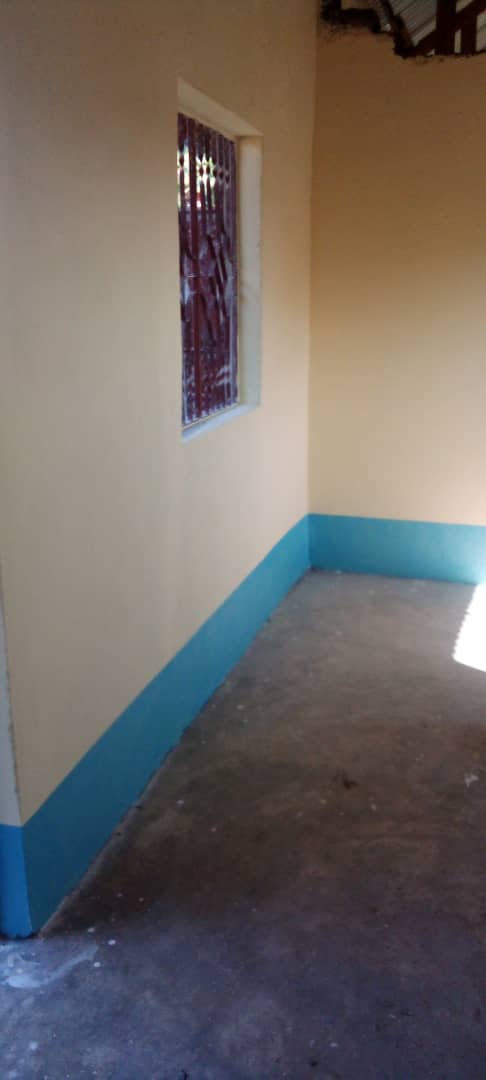

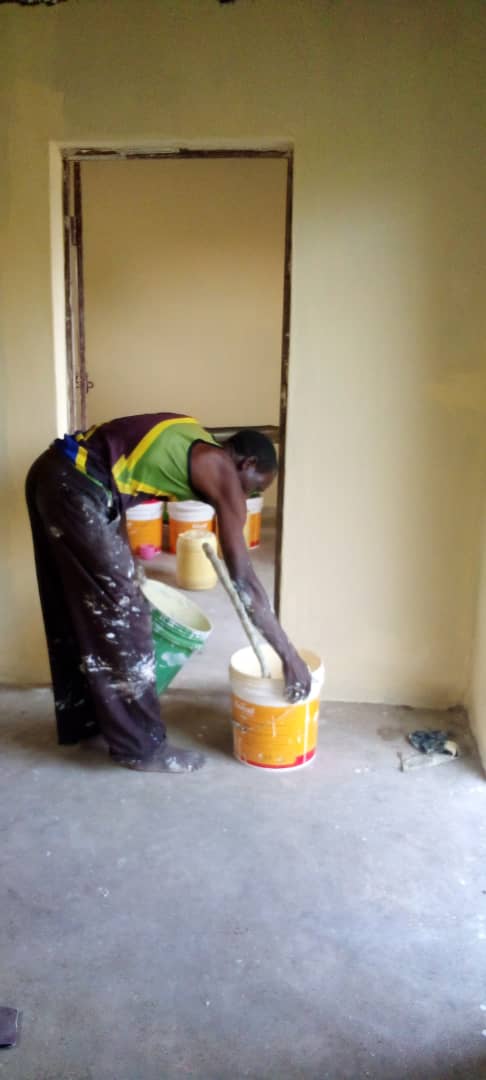

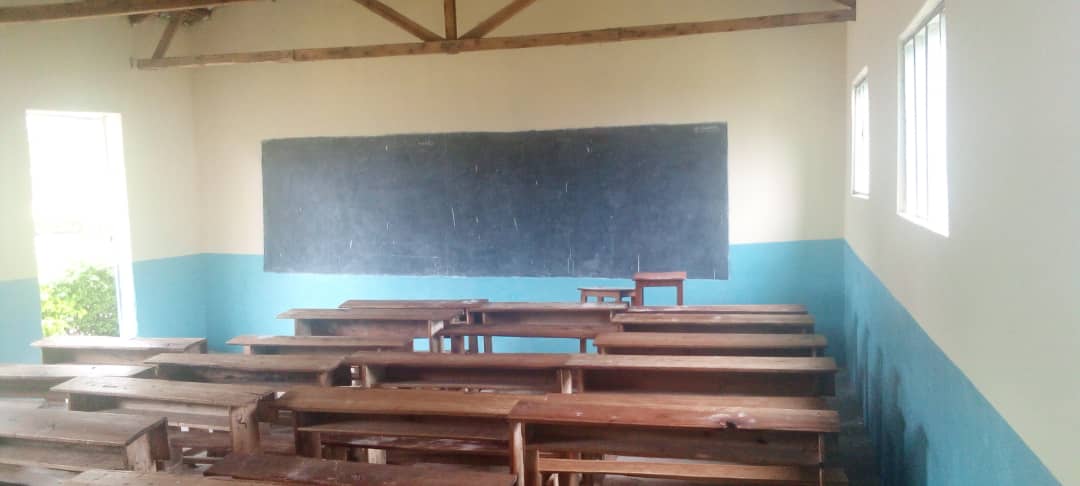

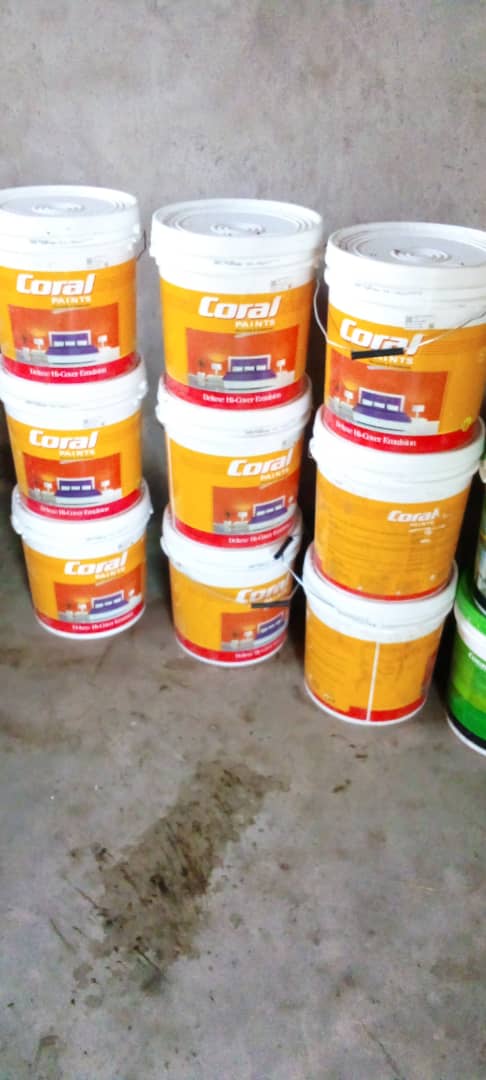

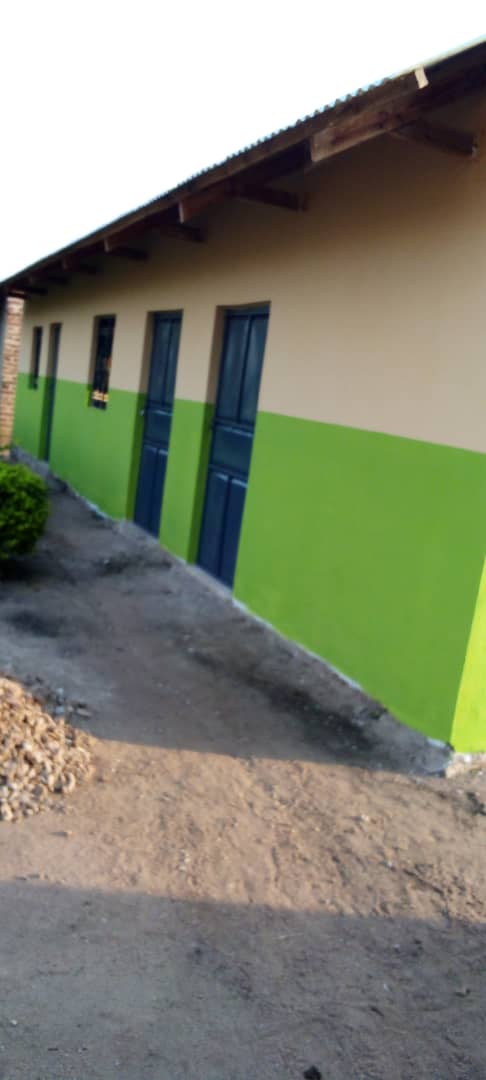

I lavori di tinteggiatura.
|

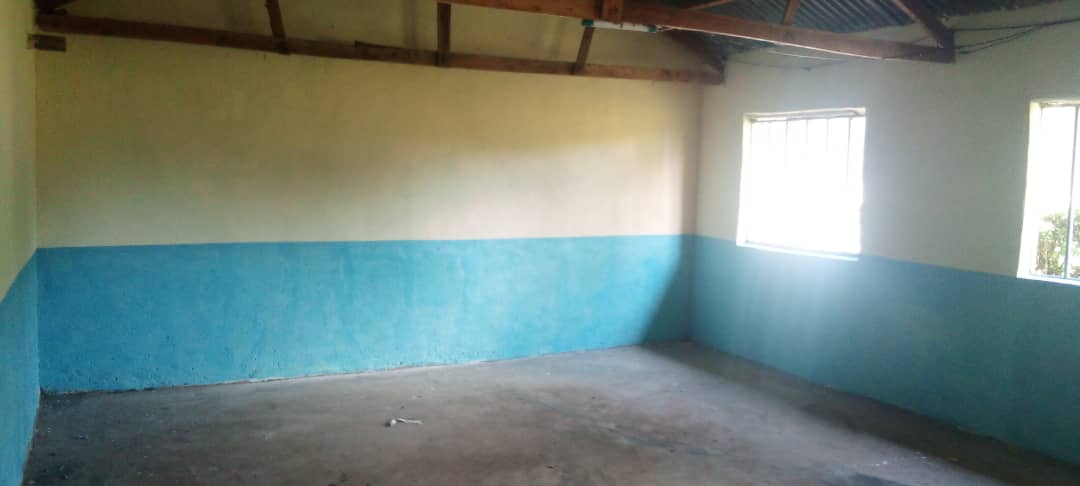

19 agosto 2022

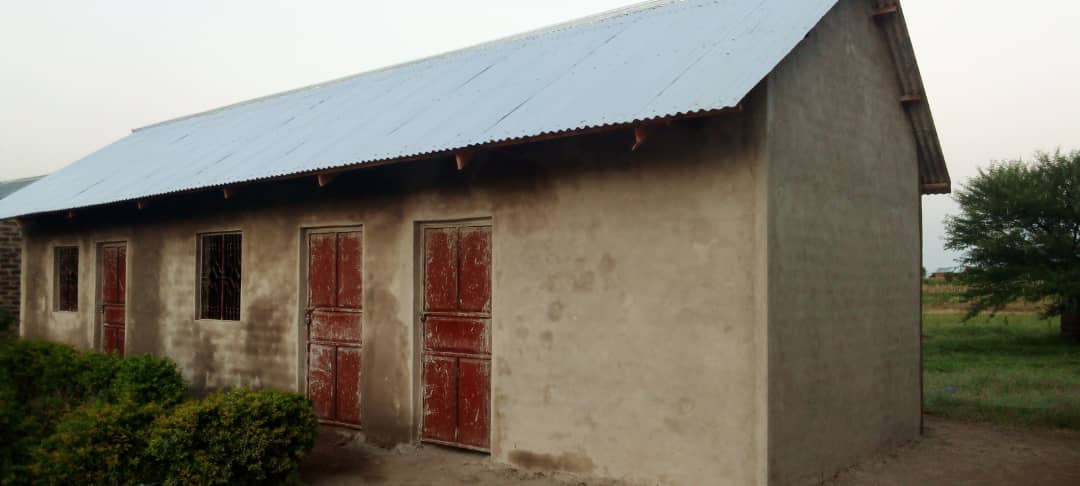

I lavori di tinteggiatura sono conclusi.
|
6 settembre 2022
Con la conclusione della rendicontazione il progetto è terminato. La spesa complessiva è stata di 3.916,73 euro.
Un ringraziamento a tutti coloro che hanno sostenuto questa iniziativa!
