maggio 2012
Su Google Earth (
clicca qui per vedere) sono ora visibili le strutture realizzate nel 2010-2011 nell'ambito di questo progetto.
gennaio 2012
Le strutture dell'asilo sono terminate e si è provveduto alla rendicontazione del progetto.
L'attività prosegue con gli altri progetti correlati alla realizzazione del
Complesso Scolastico di Bubombi.
Un ringraziamento a tutti i sostenitori che, con la loro generosità, ci hanno permesso di raggiungere questo primo e importante risultato.
agosto 2011
Avviato l'ampliamento del Complesso Scolastico con la costruzione di ulteriori aule. Vedere il progetto
TZ011 - Una scuola per Bubombi
luglio 2011
Realizzato il pollaio nel retro della cucina.
luglio 2011
Completata la costruzione del locale da adibire a uffici/magazzino.
25 giugno 2011
Completate definitivamente le
4 aule.
17 giugno 2011
Avviata la
tinteggiatura delle aule.
16 giugno 2011
Completata la realizzazione dei
servizi igienici.
giugno 2011
Avviata la costruzione del locale da adibire a uffici/magazzino. Per questo locale si è adottata la tipologia costruttiva ibrida tra quella tradizionale locale e le costruzioni in muratura.
maggio 2011
Realizzata la
strada di accesso al complesso scolastico.
maggio 2011
Acquistato il legname necessario, è stata avviata la realizzazione artigianale dei banchi per gli scolari.
marzo 2011
Avviata la
realizzazione dei servizi igienici.
febbraio 2011
Acquistati un
appezzamento di terreno, confinante con il complesso scolastico, da destinare alla coltivazione.
I raccolti verranno utilizzati per i pasti serviti agli studenti e come fonte di reddito per la gestione ordinaria della scuola.
gennaio 2011
Si approssima il momento del raccolto della
piantagione di girasoli il cui ricavato contribuisce alla copertura delle spese di gestione dell'asilo.
19 gennaio 2011
Installato sistema eolico per la generazione di energia elettrica che consentirà l'utilizzo della struttura anche nelle ore serali (dalle 18 in poi) per i corsi, di inglese e di recupero, destinati agli studenti delle scuole di grado superiore.
10 gennaio 2011
Iniziate le lezioni del nuovo anno scolastico (il primo per l'asilo) nelle aule appena costruite dell'Asilo di Bubombi.
Fratel Sergio scrive:
"...L'asilo ha iniziato il nuovo anno. Mancano un pò di banchi e sedie, ma i bambini sono tanti..Al più presto inizieremo i bagni...."
Dicembre 2010
Realizzata la
cucina
cucina utilizzando la tipologia costruttiva tradizionale locale della capanna con
struttura in legno,
pareti di terra
e
tetto di paglia. .
Dicembre 2010
Durante il periodo di sospensione delle lezioni (dicembre-gennaio) utilizzo delle strutture per corsi di taglio e cucito, destinati alle ragazze del villaggio, e corsi di ripetizione di inglese per i bimbi ed i ragazzi delle scuole elementari e medie.
26 novembre 2010
Inaugurata la nuova struttura con la
Cerimonia di consegna dei diplomi di fine anno scolastico ai bimbi dell'asilo
16 novembre 2010

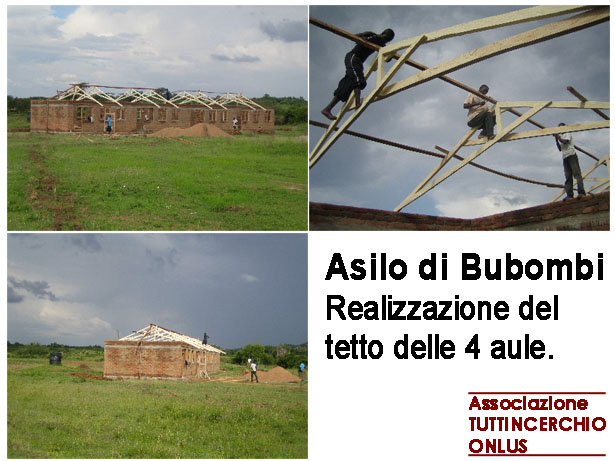

Completato il tetto delle 4 aule che, dopo le ultime rifiniture, saranno disponibili per ospitare i bimbi da dicembre. Scrive
Fratel Sergio Pario "Finalmente è finito!..abbiamo anche festeggiato con un agnello, riso e fagioli..e soda x più di 20 persone...ringrazia tutti da parte dei 200 e più bambini..."
12 novembre 2010
Acquisto delle lamiere per il tetto delle 4 aule.
10 novembre 2010
Disdetta della locazione, con decorrenza dicembre 2010, dell'attuale struttura in uso.
15-28 ottobre 2010
Realizzazione struttura portante (in legno) del tetto delle 4 aule.
10-15 ottobre 2010
Semina di fagioli, girasoli e mais nella porzione di terreno non interessata dalla costruzione delle aule. Il ricavato delle vendita del raccolto sarà utilizzato per le spese di gestione ordinaria dell'asilo.
1-10 ottobre 2010
Montaggio delle porte e delle finestre delle 4 aule.
27-30 settembre 2010
Realizzazione dei muri delle 4 aule.
17 settembre 2010
Avvio costruzione delle 4 aule. Realizzazione delle fondamenta.
agosto - settembre 2010
Produzione e cottura di 26000 mattoni.
luglio 2010
Tracciatura del terreno per le opere di fondazione degli edifici dell'asilo.
maggio-agosto 2010
Avvio coltivazione a mais della porzione di terreno non interessata dalla costruzione delle aule. Il ricavato delle vendita del raccolto è stato utilizzato per le spese di gestione ordinaria dell'asilo.
aprile 2010
Presa in consegna del terreno messo a disposizione dalle autorità locali.
